Inventaire matériel chantier : méthode fiable et complète

QR code sur outil de chantier pour gestion d'inventaire.

Dans le BTP, un inventaire matériel ne se résume pas à une liste sur Excel. Il sert à savoir où sont les outils, qui les utilise, dans quel état ils sont et quand les entretenir. Sans méthode ni outils numériques adaptés, l’inventaire dérive vite : erreurs de saisie, matériel fantôme, oublis terrain, pertes invisibles, consommations non déclarées. Ces écarts entre stock théorique et réel ont des coûts cachés qui pèsent directement sur la rentabilité de vos chantiers.

Les raisons pour lesquelles vos inventaires sont faux

Pour corriger les écarts, il faut d’abord comprendre pourquoi l’inventaire est si rarement fiable dans le BTP. Les causes principales :

Saisie manuelle et erreurs humaines

La saisie manuelle des mouvements d’outils et de matériel produit beaucoup d’erreurs. Un chef d’équipe récupère trois perceuses, deux lasers et un lot de consommables : c’est rarement noté tout de suite. Les oublis s’accumulent, les quantités deviennent approximatives, certains mouvements ne sont jamais enregistrés.

Excel non collaboratif

Avec des tableurs Excel, l’inventaire existe vite en plusieurs versions qui ne concordent pas. Le responsable matériel met à jour son fichier, le conducteur de travaux consulte une version périmée. Impossible de modifier le fichier à plusieurs en même temps, et rien n’est partagé en temps réel entre les équipes.

Absence de contrôle terrain

Sans vérification sur le terrain, les écarts se creusent entre l’inventaire théorique et la réalité. Les retours de matériel ne sont pas toujours enregistrés, les transferts entre chantiers passent inaperçus et le matériel se disperse sans traçabilité.

Outillage non identifié

Deux perforateurs identiques sans marquage unique sont impossibles à distinguer. Si les outils ne sont pas identifiés un par un, aucun suivi précis n’est possible : sans QR code, étiquette ou numéro de série enregistré, l’outil devient anonyme et sa traçabilité disparaît.

Consommables ignorés

Les petits consommables (embouts, mèches, disques, fixations) sont souvent oubliés dans les inventaires, alors qu’ils pèsent lourd dans les dépenses. Leur disparition progressive crée des écarts permanents entre le stock théorique et réel, puis des ruptures imprévues.

Sur 462 écarts d'inventaire relevés dans Substock, près de la moitié viennent d'un matériel rangé ailleurs qu'attendu, loin devant le consommé sans saisie et le retrouvé au comptage ; le vol arrive dernier avec 3 cas, et 71 % des écarts sont du matériel en trop

La première cause n'est ni un vol ni une erreur de saisie : c'est un défaut de localisation

Les conséquences : un inventaire faux coûte très cher

Un inventaire inexact dépasse vite le cadre administratif. Il touche l’entreprise à trois niveaux :

Impact financier

Le « matériel fantôme » (des outils présents dans l’inventaire mais introuvables) immobilise une part de la valeur du parc que personne ne chiffre. Il provoque des rachats inutiles et des locations d’urgence à prix fort.

Impact opérationnel

Le matériel indisponible retarde les chantiers, et ces retards coûtent cher. Sans soudeuse ou sans réflectomètre, une équipe de pose de fibre optique voit toute son intervention compromise. Ne pas savoir où sont les équipements fait perdre des heures et multiplie les déplacements inutiles. Prenons une entreprise de plomberie-chauffage dont chaque équipe perd en moyenne 3 heures par semaine à chercher du matériel : avec 4 équipes, cela fait 12 heures perdues chaque semaine, soit l’équivalent de 1,5 jour de travail.

Impact sécuritaire

Des Vérifications Générales Périodiques (VGP) mal suivies sont un vrai risque. Sans inventaire fiable, des équipements non conformes peuvent rester en circulation. Une nacelle ou un échafaudage au contrôle dépassé met les équipes en danger et expose l’entreprise à des sanctions.

Les causes réelles, mesurées sur 462 écarts

La liste ci-dessus est celle qu'on entend sur le terrain. Elle mérite d'être confrontée à des écarts réellement constatés, parce que l'ordre des priorités change une fois qu'on compte.

Trente campagnes d'inventaire menées dans huit espaces de travail Substock, entre mai et juillet 2026, sur 5 087 lignes comptées, ont produit 462 écarts. Chacun a été qualifié par la personne qui l'a constaté.

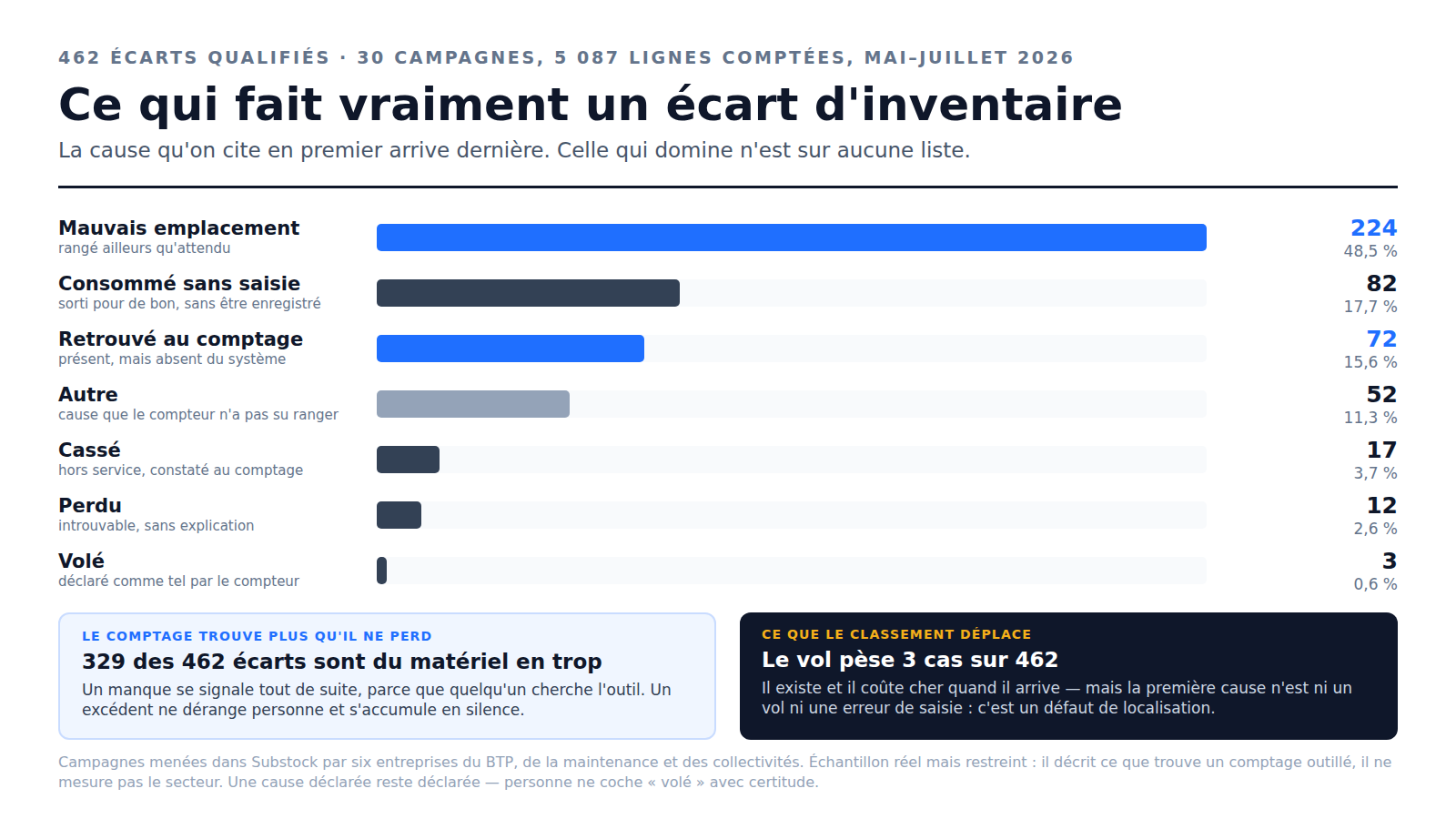

Cause déclaréeNombrePart
Mauvais emplacement22448,5 %
Consommé sans saisie8217,7 %
Retrouvé au comptage7215,6 %
Autre5211,3 %
Cassé173,7 %
Perdu122,6 %
Volé30,6 %

Trois enseignements qui modifient la méthode.

La première cause est absente de presque toutes les listes. Près d'un écart sur deux vient d'un matériel rangé ailleurs qu'attendu. Ce n'est ni une erreur de saisie ni un défaut d'identification : c'est un défaut de localisation. Tant que le dépôt n'est pas découpé en emplacements et que la seule réponse possible est « au dépôt », l'écart est mécanique.

329 des 462 écarts, soit 71 %, sont du matériel en trop. Le comptage trouve davantage qu'il ne perd. Un manque se signale tout de suite parce que quelqu'un cherche l'outil ; un excédent ne dérange personne et s'accumule en silence. C'est pour cette raison qu'un inventaire annuel ne suffit pas : il ne se déclenche sur aucun signal.

Le vol pèse trois cas sur 462. Il existe, il coûte cher quand il arrive, et il ne devrait pas dicter votre méthode d'inventaire. Nous avons détaillé cette question dans notre article sur le vol d'outillage sur chantier.

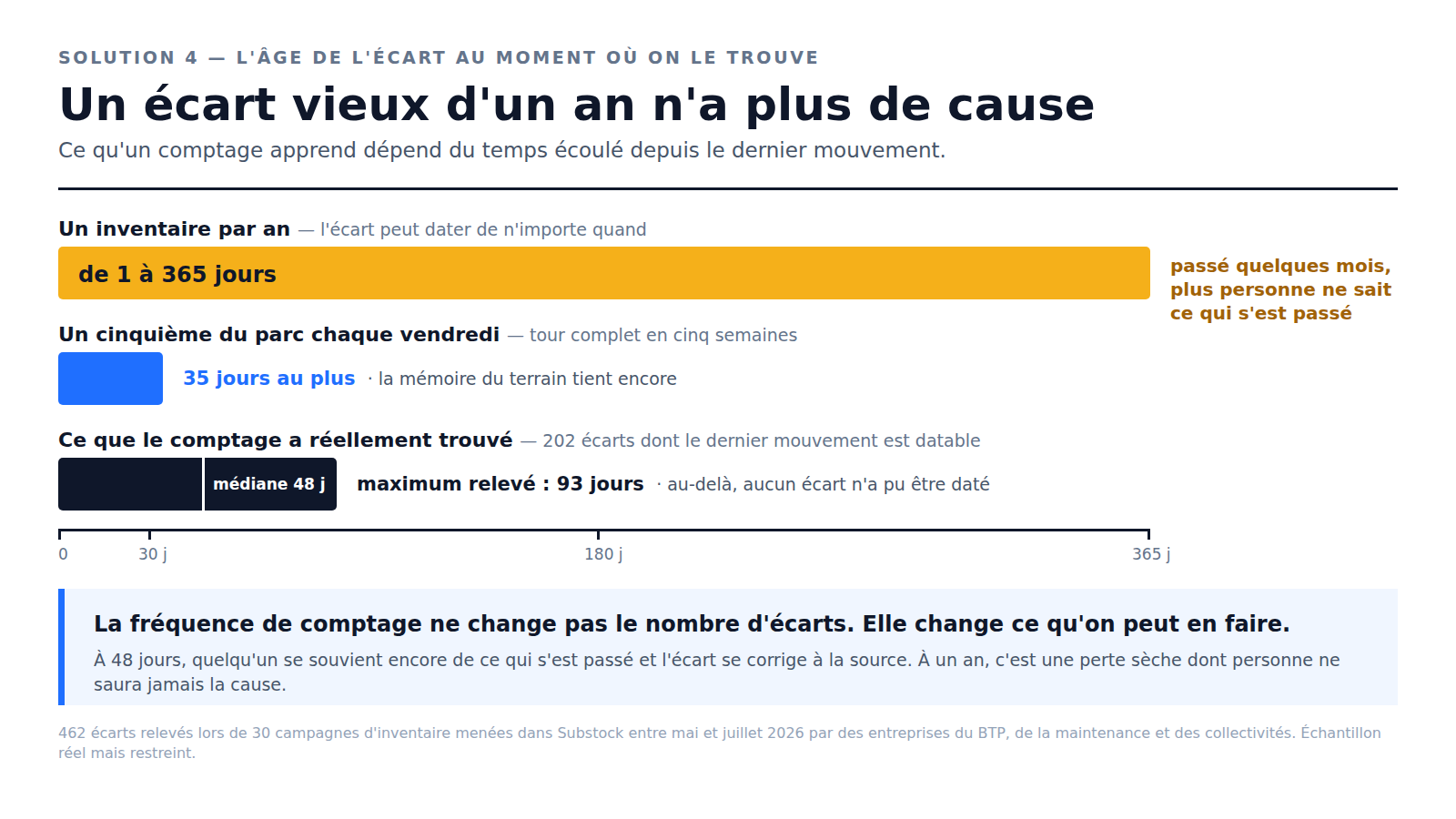

Le délai qui rend un écart inexplicable

Un dernier chiffre justifie la fréquence plus que n'importe quel argument. Sur les 202 écarts dont le dernier mouvement de l'article est datable, la médiane entre ce mouvement et le constat est de 48 jours, avec un maximum de 93. À 48 jours, quelqu'un se souvient encore de ce qui s'est passé. À un an, l'écart n'a plus d'histoire : il devient une correction comptable dont personne ne tire de leçon.

Compter souvent ne rend pas l'inventaire juste par magie. Ça le rend explicable, et c'est ce qui permet de corriger la cause plutôt que le chiffre.

Périmètre : campagnes d'inventaire menées entre mai et juillet 2026 dans les espaces de travail Substock (BTP, maintenance, collectivités). Six espaces de travail portent ces 462 écarts. Échantillon réel mais restreint : il décrit ce que trouve un comptage outillé, il ne mesure pas le secteur. Une cause déclarée reste déclarée : personne ne coche « volé » avec certitude.

Âge d'un écart au moment où le comptage le trouve : jusqu'à un an avec un inventaire annuel, 35 jours au plus en comptant un cinquième du parc chaque vendredi, et une médiane de 48 jours sur 202 écarts datables relevés dans Substock

48 jours de médiane entre le dernier mouvement et le constat : au-delà, l’écart n’a plus d’histoire

Comment corriger un inventaire matériel : les 5 actions clés

Pas besoin de tout chambouler pour fiabiliser un inventaire approximatif : il faut de la méthode et des outils adaptés. Voici les 5 actions à mener :

1. Repartir de zéro avec un inventaire initial complet

Commencez par un inventaire exhaustif de l’existant. Rassemblez tous les outils, équipements et consommables dans un espace dédié. Scannez ou listez chaque élément, supprimez les doublons de votre référentiel et retirez les outils hors service. Cette « remise à zéro » sert de base au nouveau système.

2. Identifier chaque outil avec un marquage durable

Attribuez un identifiant unique à chaque équipement, avec un marquage physique. Des QR codes sur étiquettes résistantes coûtent peu et font l’affaire. Pour les équipements de valeur, préférez les plaques gravées ou les puces RFID. Le but : pouvoir suivre chaque outil individuellement.

3. Responsabiliser avec l’affectation individuelle

Associez chaque sortie de matériel à une personne responsable, un chantier précis et une date de retour prévue. Avec cette traçabilité, les équipes se sentent responsables, et les « oublis » comme les pertes diminuent nettement. Le matériel devient l’affaire de tous, pas seulement du magasinier.

4. Abandonner Excel pour un logiciel spécialisé

Pour un parc matériel actif, les tableurs montrent vite leurs limites. Choisissez un logiciel dédié avec une application mobile, un scan rapide et une synchronisation en temps réel. Les pertes en moins et les processus simplifiés rentabilisent vite l’investissement.

5. Analyser les KPIs de votre parc matériel

Servez-vous des données collectées pour piloter votre parc : taux d’utilisation des équipements, coût total de possession (TCO), fréquence des pannes, rotation des stocks. Ces indicateurs guident vos investissements et aident à anticiper les besoins réels des chantiers.

Checklist : Inventaire matériel fiable en 7 étapes

  • Réaliser un inventaire initial complet et nettoyer le référentiel
  • Marquer chaque outil avec un identifiant unique (QR code, plaque)
  • Définir un processus clair pour les sorties et retours de matériel
  • Former les équipes à l’utilisation du nouveau système
  • Mettre en place des inventaires tournants réguliers par zone
  • Suivre les indicateurs clés (taux de retour, écarts d’inventaire)
  • Ajuster le système en fonction des retours terrain

Excel vs Logiciels spécialisés : lequel choisir pour fiabiliser votre inventaire ?

La fiabilité de votre inventaire matériel dépend beaucoup de l’outil de gestion. Comparaison des deux principales options :

Tableau comparatif : cinq questions de terrain, de qui détient un outil au rappel d'échéance, auxquelles un tableur partagé répond mal et un logiciel d'inventaire répond, parce qu'il enregistre des mouvements et pas seulement un état

Un tableur enregistre un état ; un logiciel d'inventaire enregistre des mouvements

CritèreExcelLogiciel spécialisé
Erreurs de saisieFréquentes (saisie manuelle)Rares (scan, contrôles automatiques)
TraçabilitéTrès limitée, pas d’historiqueComplète (QR code, scan, journal)
CollaborationComplexe, versions multiplesTemps réel, multi-utilisateurs
Coût réelCaché (temps perdu, erreurs)Transparent, ROI mesurable
Inventaire annuelComptage sur papier, puis ressaisieComptage au scan, écarts calculés automatiquement
Suivi VGPManuel, souvent oubliéRappels automatiques avant chaque échéance

Excel suffit pour les très petites structures ou au démarrage. Mais dès que le parc dépasse quelques dizaines d’outils, ou que vous gérez plusieurs chantiers en même temps, ses limites posent vite problème. Un logiciel spécialisé se rentabilise rapidement : moins de pertes, des processus plus simples.

Prêt à fiabiliser votre inventaire matériel ?

Découvrez comment Substock peut transformer votre gestion d’inventaire sans perturber vos chantiers en cours.

Essayez Substock pendant 15 jours

Les technologies qui rendent les inventaires fiables

Les outils numériques ont beaucoup simplifié l’inventaire dans le BTP, et ils sont désormais à la portée des PME. Ce qui était une corvée devient une routine.

Scan mobile : l’inventaire dans la poche

L’application mobile devient le centre de votre gestion matériel. Chaque collaborateur scanne un outil à la sortie ou au retour, enregistre un transfert entre chantiers ou signale une anomalie. Comme tout est saisi sur le moment, l’inventaire reste à jour et les oublis se font rares.

QR codes et code-barres : identification instantanée

Un scan au smartphone suffit pour identifier un outil, consulter son historique ou enregistrer un mouvement : la traçabilité devient simple. Résistants et peu coûteux, les QR codes s’adaptent à tous les environnements de chantier.

IoT BTP : le matériel connecté

Pour les équipements de valeur, des capteurs IoT donnent une géolocalisation précise et suivent les paramètres d’utilisation. Une mini-pelle, un groupe électrogène ou une benne peuvent ainsi être localisés en temps réel, et leur utilisation analysée pour améliorer leur rentabilité. Substock ne fait pas ce type de suivi : il sait chez qui se trouve chaque matériel, d’après la dernière sortie, le dernier transfert ou la dernière affectation.

GMAO légère : maintenance préventive

Des logiciels simplifiés mettent la gestion de maintenance assistée par ordinateur à la portée des PME. Planifiez les entretiens, suivez les compteurs horaires et anticipez les VGP : vos équipements restent disponibles et vous respectez la réglementation.

Dashboards de suivi : pilotage visuel

Un tableau de bord synthétique donne une vue d’ensemble du parc : taux d’utilisation, localisation, état, prochaines maintenances. Il aide à décider des investissements et à repérer vite les anomalies ou les améliorations possibles.

Substock : une solution simple pour fiabiliser un inventaire BTP

Substock aborde la gestion matériel de façon simple et concrète, en partant des contraintes du secteur de la construction.

Inventaire initial numérique rapide

Démarrez avec un inventaire complet fait depuis l’application mobile. Vous scannez les équipements existants et créez les fiches matériel directement sur le terrain, sans arrêter l’activité. Cette première étape sert de base fiable pour la suite.

Parc matériel entièrement identifié

Chaque outil, machine ou équipement reçoit un identifiant unique, porté par une étiquette QR code que vous imprimez. Cette identification à l’unité assure une traçabilité précise et un suivi sur tout le cycle de vie du matériel.

Affectation du matériel et responsabilisation

Le système d’affectation dit clairement qui a pris quoi, quand et pour quel chantier. Chaque sortie porte un nom, et les équipes se responsabilisent sans mesures contraignantes. Avant de clôturer un chantier, vous voyez la liste du matériel qui s’y trouve encore.

Traçabilité en temps réel

Chaque mouvement est enregistré immédiatement et visible par tous les utilisateurs autorisés. Fini les appels en cascade pour retrouver un outil : chacun voit chez qui il se trouve (dépôt, véhicule, chantier ou salarié) et s’il est disponible.

Alertes VGP et maintenance planifiée

Des rappels automatiques annoncent les vérifications obligatoires et les entretiens préventifs pour qu’ils soient faits à temps. Les échéances dépassées sont signalées, et le départ d'une réservation est refusé pour un engin passé en Maintenance ou Hors service.

Transformez votre gestion matériel dès aujourd’hui

Rejoignez les entreprises du BTP qui tiennent déjà leur inventaire dans Substock.

Substock - Essai de 15 jours

Questions fréquentes sur l’inventaire matériel chantier

Pourquoi les inventaires sont-ils toujours faux dans le BTP ?

Les inventaires BTP sont souvent faux parce que le matériel circule sans cesse entre chantiers, que les outils n’ont pas de marquage unique, que les saisies manuelles génèrent des erreurs et que les sorties et retours ne suivent aucun processus formalisé. Sans système adapté, l’écart entre l’inventaire théorique et la réalité grandit avec le temps.

Comment fiabiliser rapidement son inventaire matériel ?

Commencez par un inventaire initial complet et marquez chaque outil avec un identifiant unique (QR code). Passez au scan mobile pour les entrées et sorties, affectez le matériel à des personnes nommées et remplacez les tableurs par un logiciel spécialisé. La gestion de votre inventaire peut alors changer du tout au tout.

Quels outils utiliser pour tracer son équipement ?

Les outils les plus efficaces pour tracer votre équipement : des QR codes ou codes-barres pour l’identification, une application mobile pour les scans terrain, un logiciel centralisé pour les données et, éventuellement, des traceurs GPS pour les équipements de valeur. Cette combinaison donne une traçabilité complète du matériel à moindre coût.

Substock remplace-t-il Excel ?

Oui, Substock remplace complètement Excel pour la gestion d’inventaire. Vous y retrouvez les listes, filtres et exports d’un tableur, avec en plus la mobilité, le scan, l’historique de chaque mouvement et le travail à plusieurs sur des données à jour. L’import de vos données existantes et une interface simple facilitent la transition.

Quelles sont les vraies causes des écarts d’inventaire de matériel ?

Sur 462 écarts relevés lors de 30 campagnes d’inventaire menées dans Substock entre mai et juillet 2026, les causes déclarées sont : mauvais emplacement 48,5 %, consommé sans saisie 17,7 %, retrouvé au comptage 15,6 %, autre 11,3 %, cassé 3,7 %, perdu 2,6 % et volé 0,6 %. La première cause est donc un défaut de localisation, pas une erreur de saisie ni un vol.

Un inventaire trouve-t-il surtout du matériel manquant ?

Non, l’inverse. Sur 462 écarts constatés, 329 concernent du matériel en trop, soit 71 % : présent physiquement mais absent du système ou rangé ailleurs. Un manque se signale tout de suite parce que quelqu’un cherche l’outil ; un excédent ne dérange personne et s’accumule jusqu’au comptage. C’est pourquoi un inventaire annuel ne suffit pas : rien ne signale un excédent avant qu’on compte.

À quelle fréquence faut-il compter son matériel de chantier ?

Assez souvent pour que les écarts restent explicables. Sur les 202 écarts dont le dernier mouvement de l’article est datable, la médiane entre ce mouvement et le constat est de 48 jours, avec un maximum de 93. À 48 jours, quelqu’un se souvient encore de ce qui s’est passé ; à un an, l’écart devient une correction comptable dont personne ne tire de leçon.

Pour aller plus loin, découvrez aussi 7 conseils de gestion des stocks multi-sites pour optimiser votre entreprise.

Reprenez le contrôle de votre inventaire matériel

Dans une entreprise du BTP, un inventaire matériel fiable a un effet direct sur les résultats. Avec les méthodes et outils présentés ici, il cesse d’être une source de frustration quotidienne et devient un avantage sur vos concurrents.

Moins de pertes, des achats mieux ciblés, moins de retards, du matériel plus souvent disponible : tout cela se retrouve directement dans votre rentabilité. Ces solutions sont éprouvées et accessibles, autant les mettre en place dès maintenant.

Prêt à transformer votre gestion matériel ?

Découvrez comment Substock peut vous aider à fiabiliser votre inventaire sans perturber vos chantiers en cours.

Substock - Fiabilisez votre inventaire

Faire l'inventaire avec le téléphone, pas avec un classeur

Avec Substock, vous comptez au scan mobile, dépôt par dépôt ou véhicule par véhicule. Les écarts sont calculés, vous en notez le motif, puis vous corrigez le stock. Voir le logiciel d'inventaire et le scan mobile par QR code et code-barres.

Mis à jour le

Photo de Michael Pimenta

À propos de l'auteur

Michael Pimenta

Expert en gestion de parc matériel BTP · Fondateur de Substock

Fondateur de Substock, Michael a passé plusieurs années sur des chantiers de fibre optique et de génie civil avant de créer un logiciel SaaS de gestion de parc matériel pour le BTP. C'est en combinant son expérience terrain et son parcours en startup qu'il a conçu une solution pensée par un professionnel du chantier, pour les professionnels du chantier.
