Retards de chantier à cause du matériel manquant : 7 situations courantes (et comment les éviter)
Les retards sur un chantier de construction coûtent cher. Faute de matériel, un projet de rénovation peut prendre plusieurs semaines de retard, avec des coûts en hausse et un travail de moindre qualité. Dans une entreprise de BTP, ce n’est pas exceptionnel : un oubli de commande, un engin introuvable ou un stock mal évalué suffit à désorganiser toute une semaine de production.
Ces retards ont des causes variées : un équipement manquant, des inspections expirées, une mauvaise organisation. Les connaître aide à les éviter. Des éditeurs comme Substock proposent des outils pour mieux gérer le matériel. Inutile de viser le zéro imprévu : le but est de limiter l’effet surprise en structurant votre gestion de matériel, vos inventaires et vos circuits de validation, que vous travailliez encore sur Excel ou déjà sur un logiciel dédié comme Substock.
Quarante-huit jours entre le mouvement et le constat
Un chiffre résume le problème. Sur les écarts d'inventaire relevés dans Substock dont on peut dater le dernier mouvement de l'article concerné, la médiane est de 48 jours entre ce mouvement et le moment où l'écart est constaté. Neuf sur dix sont constatés en moins de 62 jours, le maximum observé est de 93 jours.
Quarante-huit jours, c'est encore une durée où quelqu'un se souvient. On retrouve le bon de livraison, on se rappelle du dépannage du vendredi soir, on identifie l'équipe qui est passée. Mais la mémoire ne tient pas longtemps : au-delà de trois mois, l'écart n'a plus d'histoire, et la seule issue est de passer la perte en écriture, ce qui ne corrige rien et recommencera au comptage suivant.
Un retard de chantier lié au matériel n'est presque jamais un événement. C'est un décalage d'information vieux de plusieurs semaines, qui finit par se voir un mardi matin, quand la bétonnière n'est pas là.
Relevé d'août 2026 sur les campagnes d'inventaire menées dans Substock : 5 087 lignes comptées dans huit espaces de travail, 462 écarts qualifiés un par un par les équipes. Échantillon réel mais restreint, il vaut pour la hiérarchie des causes, pas comme mesure de secteur.
Le cauchemar des professionnels du BTP : quand le matériel se volatilise
Le matériel manquant empoisonne le quotidien des professionnels du BTP. Disparitions et vols sont fréquents sur les chantiers, et ils coûtent du temps comme de l'argent. Au-delà de la valeur des équipements disparus, ils créent des tensions entre équipes, entament la confiance et installent un sentiment de « bricolage permanent » qui se ressent sur la qualité des chantiers.
La disparition de matériel pèse sur la rentabilité des projets. Chercher le matériel manquant cause des retards, et ces retards se paient en coûts supplémentaires et en pénalités.
L'impact réel des retards sur la rentabilité des projets
Les retards sur les chantiers coûtent cher, et la disparition de matériel en est une cause majeure. Le montant exact est difficile à isoler : il se répartit entre les heures d'équipe immobilisées, les locations de remplacement et les pénalités contractuelles, trois lignes qui n'apparaissent jamais ensemble dans une comptabilité.
Un système de suivi qui fonctionne réduit les disparitions de matériel, et avec elles le coût des retards qu'elles provoquent.
Pourquoi le matériel manquant est souvent sous-estimé comme facteur de retard
Le matériel manquant est souvent sous-estimé comme cause de retard : beaucoup de professionnels du BTP voient la disparition de matériel comme un problème mineur. Elle pèse pourtant sur la planification et la rentabilité des projets.
Prévenir la disparition de matériel passe par une meilleure gestion des ressources sur les chantiers.
Situation #1 : "Où est passée la bétonnière ?" - Le matériel introuvable entre deux chantiers
Quand un équipement clé disparaît entre deux chantiers, le retard coûte cher, et l'origine est presque toujours la même : personne ne sait qui l'a emporté ni quand. On le voit surtout dans les entreprises où le matériel circule « à la voix » ou par messages WhatsApp, sans être enregistré dans un inventaire centralisé.
Une seule bétonnière égarée peut suffire à arrêter un chantier pendant trois jours.
Exemple type : un chantier résidentiel paralysé pendant 3 jours
Prenons un chantier résidentiel qui s'arrête parce que la bétonnière prévue pour les fondations a disparu. Elle a été envoyée sur un autre chantier sans que le système de gestion en soit informé.
- Retard dans les travaux de fondation
- Coûts supplémentaires pour la location d'une nouvelle bétonnière
- Impact sur le planning global du projet
Pour structurer vos mouvements inter-chantiers et vos prêts de matériel, appuyez-vous sur notre page consacrée à la gestion de matériel de chantier et sur cet article sur l’inventaire de l’outillage et des machines.
Pour éviter ces blocages, fiabilisez le suivi inter-chantiers : un référentiel clair des équipements, des affectations par chantier et par véhicule, un historique des transferts.
Le flux est à sens unique, et c'est mesurable
La mécanique derrière « où est passée la bétonnière » se lit dans les mouvements enregistrés : 6 421 sorties de dépôt vers un chantier, contre 676 retours saisis. Près de dix départs pour un retour.
Une partie de cet écart est normale : un consommable parti sur chantier n'a pas vocation à revenir, et sa consommation est enregistrée autrement. Le reste, c'est du matériel durable dont personne n'a saisi le retour, une information qui n'existe que dans la mémoire de celui qui l'a chargé. C'est ce matériel qu'on cherchera au prochain chantier, et qu'on rachètera si on ne le trouve pas.
Le motif d'écart le plus fréquent le confirme : 48,5 % des écarts d'inventaire sont des problèmes d'emplacement, du matériel présent mais pas là où le système le croit.
Solutions pour tracer efficacement les transferts entre chantiers
Pour éviter ces problèmes, organisez le suivi du matériel :
- Utiliser un logiciel de gestion de matériel pour suivre les mouvements
- Mettre en place une procédure de validation pour chaque transfert
- Effectuer des audits réguliers pour vérifier la présence du matériel sur les chantiers
En appliquant ces mesures, les entreprises réduisent les pertes de matériel, et donc les retards qu'elles entraînent.
Situation #2 : La rupture de stock imprévue qui stoppe tout le chantier
Les ruptures de stock sont fréquentes sur les chantiers et peuvent arrêter un projet de construction. Une rupture de stock sur un consommable critique ou un composant spécifique bloque parfois toute une phase de travaux, alors que les équipes sont mobilisées sur site. Les retards et les surcoûts suivent. Une logistique bien tenue les évite.
Les ruptures de stock viennent d'une mauvaise planification, de livraisons tardives ou d'une demande soudaine sur certains matériaux. Le calendrier en souffre, la rentabilité du projet aussi.
Exemple type : un projet commercial retardé de 2 semaines
Prenons un projet commercial retardé de deux semaines par manque de matériaux : l'équipe n'a pas anticipé la demande, d'où la pénurie.
Ce retard se répercute sur tout le projet et alourdit les coûts de l'entrepreneur. C'est le genre de situation qu'une bonne gestion de l'inventaire évite.
Ce qui vous met en rupture tient sur une page
Anticiper suppose de savoir quoi surveiller, et la réponse est plus étroite qu'on ne croit. Sur un dépôt d'environ 2 000 références suivi dans Substock, une soixantaine de références, soit 2,9 % du catalogue, portent 80 % de la consommation. Une référence sur trente-cinq fait les quatre cinquièmes du flux.
C'est une bonne nouvelle : la liste des articles à ne jamais laisser tomber en rupture tient sur une feuille, et elle se recalcule en dix minutes à partir de l'historique des sorties. Le reste du catalogue, dont environ 1 400 références qui n'ont enregistré aucune consommation sur la période, n'a pas besoin de la même vigilance.
Comment anticiper les besoins en matériel pour éviter les ruptures
Éviter les ruptures de stock commence par la planification : analyser les besoins en matériel du projet, quantités et délais compris.
- Mettre en place un système de traçabilité du matériel pour suivre les stocks en temps réel.
- Établir des relations solides avec les fournisseurs pour garantir des livraisons fiables.
- Utiliser des outils de gestion de projet pour anticiper les besoins futurs et planifier en conséquence.
Pour aller plus loin sur l’anticipation des besoins et la fiabilisation de vos niveaux de stock, consultez ce guide sur la gestion des stocks de construction et cet article sur la gestion des stocks multi-sites, particulièrement utile si vous travaillez avec plusieurs dépôts et équipes nomades.
Pour structurer cette anticipation, mettez en place des seuils d’alerte, des réapprovisionnements planifiés et un suivi centralisé des stocks par dépôt et par véhicule.
Ces règles réduisent le risque de ruptures de stock et aident à tenir le planning des projets.
Situation #3 : Le matériel fantôme qui grève votre budget
Le matériel fantôme est un problème invisible pour beaucoup d'entreprises de construction : du matériel compté sans être réellement là, à cause d'une erreur de saisie, d'un vol ou d'un oubli. Il apparaît souvent après plusieurs années de gestion approximative. Les sorties ne sont pas toujours enregistrées, certains matériels sont notés plusieurs fois sous des noms différents, d’autres restent dans l’inventaire malgré leur casse ou leur retrait définitif.
Le matériel fantôme coûte cher : les budgets dérapent, et il faut acheter ou louer du matériel en plus.
Les pertes financières cachées : chiffres et impacts réels
Les pertes dues au matériel fantôme sont difficiles à chiffrer, justement parce qu'elles n'apparaissent nulle part : un équipement qui existe dans le système mais pas dans le dépôt ne déclenche aucune alerte de stock, et on découvre qu'il manque le jour où on en a besoin.
| Type de perte | Impact financier |
|---|---|
| Acquisition inutile de matériel | Augmentation des coûts d'investissement |
| Location d'équipement de remplacement | Dépenses opérationnelles supplémentaires |
| Retards dans les projets | Pénalités de retard et perte de productivité |
Si vous soupçonnez du « matériel fantôme » dans votre parc, appuyez-vous sur ce guide sur les causes et solutions d’un inventaire matériel chantier faux et sur ce guide complet pour un inventaire précis des outils et machines.
Ce qu'on trouve vraiment : 159 objets que le système ne connaissait pas
L'inventaire fait aussi apparaître l'inverse du matériel fantôme : du matériel présent que le système ignore. Dans un seul espace de travail Substock, lors d'une campagne d'inventaire menée entre mai et juillet 2026, l'équipe a rencontré dans ses dépôts 159 objets bien présents physiquement, impossibles à rattacher à une fiche. Pas des articles manquants : des articles tenus en main que personne ne savait nommer.
Dans 93 % des cas, aucun numéro unique n'était visible sur l'objet. Ni étiquette, ni gravure, ni référence lisible. Et sur les 155 cas tranchés, tous ont donné lieu à la création d'une fiche neuve, aucun au rattachement à une fiche existante : l'équipe n'a jamais retrouvé un article perdu de vue, elle a découvert du matériel jamais enregistré.
Un stock excédentaire ne déclenche aucune alerte, ne crée aucune rupture et ne fait râler personne. C'est précisément pour ça qu'il passe inaperçu.
Pour reprendre la main, il faut souvent un inventaire physique structuré et une remise à plat de vos listes de matériel, avec des méthodes d’inventaire chantier éprouvées et des outils qui fiabilisent vos numéros d’inventaire, vos catégories et vos affectations.
Tenez des registres précis et vérifiez régulièrement vos actifs pour éviter de nouvelles pertes.
Situation #4 : Les retards de chantier causés par la mauvaise attribution du matériel
La mauvaise attribution du matériel cause souvent des retards. Elle survient quand les ressources sont mal réparties : pénuries d'un côté, matériel qui dort de l'autre. Dans beaucoup d'entreprises, les équipements sont réservés « à la semaine » ou de façon implicite, sans vue d'ensemble des priorités par chantier ni arbitrage centralisé.
Pour éviter ces problèmes, les entreprises ont besoin d'un système pour suivre et gérer leur matériel.
Exemple type : un chantier public et ses 3 semaines de retard
Supposons un chantier public qui prend trois semaines de retard à cause d'une mauvaise attribution de matériel : le matériel nécessaire n'est pas affecté au bon projet au bon moment, et les travaux doivent s'interrompre.
| Problème | Conséquence | Solution |
|---|---|---|
| Mauvaise attribution du matériel | Retard de 3 semaines | Améliorer la gestion du parc matériel |
| Pénurie de matériel | Interruption des travaux | Mettre en place un système de suivi |

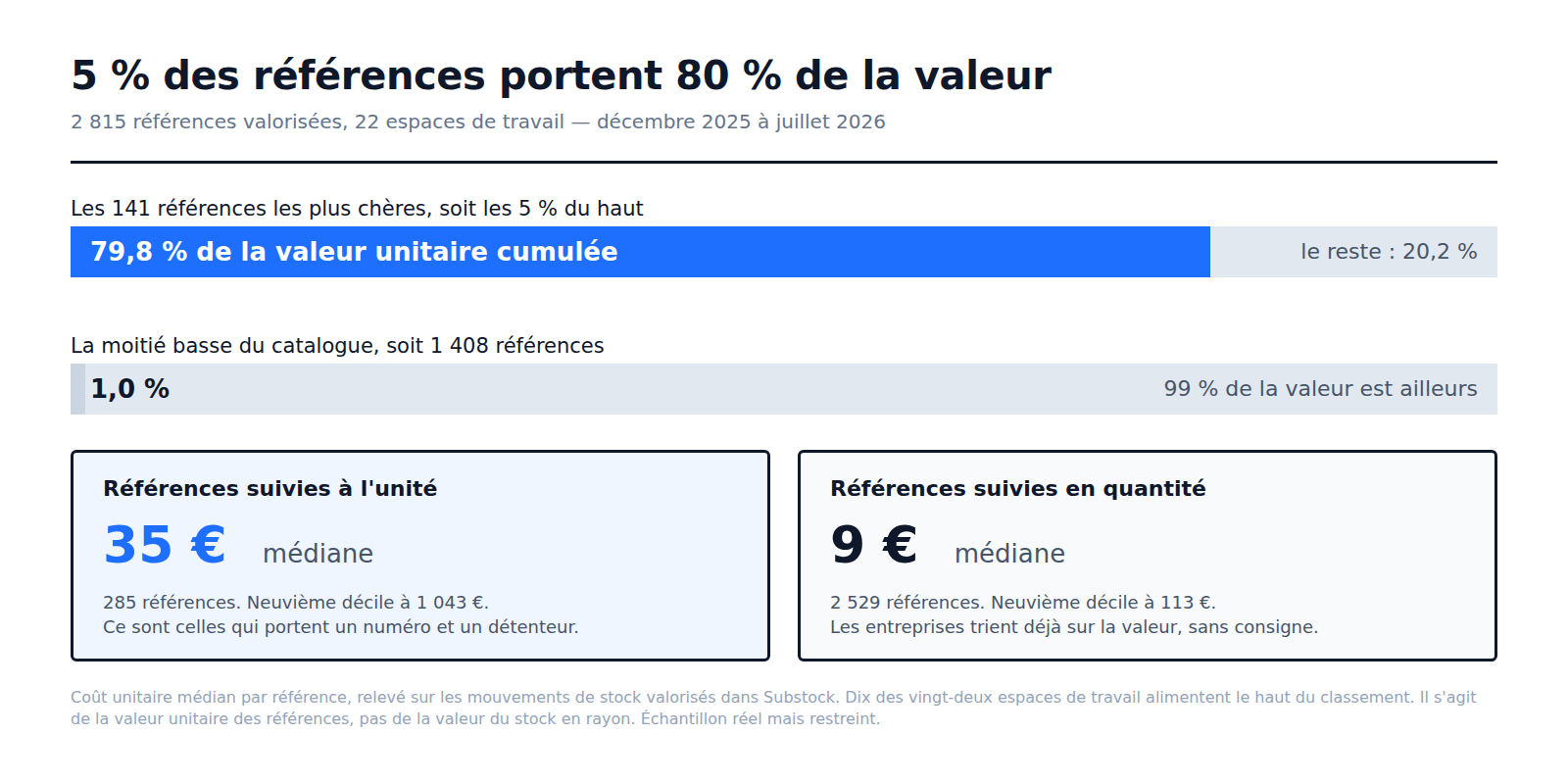

Près de la moitié de la valeur ne bouge pas
Une mauvaise attribution ne se voit pas seulement aux manques : elle se voit surtout à ce qui dort. Sur ce même dépôt, 46,1 % de la valeur du stock, soit environ 383 000 €, n'a enregistré aucune sortie sur la période observée.
Une partie est légitime et le restera : matériel de sécurité, pièces de rechange critiques, équipement de secours. L'autre est du matériel acheté pour un chantier terminé, un dossier que personne n'a de raison de rouvrir. Le repérage tient en un tri par date de dernier mouvement, et il se fait en une demi-journée pour un montant qui se compte en dizaines de milliers d'euros.
Comment optimiser l'allocation des ressources matérielles
Un système de gestion aide à mieux allouer les ressources matérielles : il montre où et comment le matériel est utilisé.
En centralisant vos demandes de matériel, vos réservations et vos affectations dans un seul outil, vous facilitez les arbitrages entre équipes et limitez les conflits de planning. Liez chaque équipement à un chantier, un véhicule ou une équipe, avec des dates précises de début et de fin d’utilisation.
Ces méthodes peuvent réduire les retards et améliorer la productivité.
Situation #5 : La maintenance négligée qui conduit à des pannes en plein chantier
La maintenance préventive évite les pannes inattendues : les entreprises qui entretiennent leur matériel en priorité subissent moins d'interruptions. Une maintenance repoussée « à plus tard » revient presque toujours sous forme de panne au pire moment : en plein bétonnage, levage ou intervention critique.
Exemple type : une grue en panne en plein chantier
Imaginons une grue qui tombe en panne faute d'entretien. La panne coûte plusieurs jours de retard, plus la location d'une grue de remplacement.
Mettre en place un système de suivi préventif du matériel
Pour éviter ce scénario, mettez en place un suivi préventif : une maintenance planifiée à intervalle régulier, un relevé des performances du matériel et des équipes formées aux bonnes pratiques.
Pour structurer votre maintenance préventive, une GMAO adaptée au BTP fait l’affaire, tout comme un module de suivi intégré à votre outil de gestion de parc, où chaque machine a son calendrier d’entretien, ses contrôles réglementaires et son historique d’incidents.
| Équipement | Fréquence de maintenance | Responsable |
|---|---|---|
| Grue | Mensuelle | Équipe de maintenance |
| Bétonnière | Hebdomadaire | Équipe de maintenance |
| Camion de livraison | Quotidienne | Conducteur |
Pour aller plus loin sur la maintenance, lisez ce guide sur les solutions de GMAO pour le BTP et cet article dédié à l’entretien et à la maintenance de l’outillage.
Un système de suivi préventif réduit les risques de pannes et peut améliorer la productivité des chantiers.
Situation #6 : Le vol de matériel qui paralyse l'avancement des travaux
Le matériel de construction est souvent volé, et chaque vol ralentit les travaux : retards, pertes d'argent parfois importantes. Au-delà de la valeur unitaire des outils, c’est souvent l’immobilisation des équipes et la désorganisation qui coûtent le plus cher à l’entreprise, surtout quand les vols se répètent.
Exemple type : un chantier victime de vols répétés
Prenons un chantier qui subit plusieurs vols de matériel en quelques semaines. Les voleurs emportent des outils coûteux et des équipements clés, et les travaux prennent du retard.
Les conséquences sont immédiates : arrêt des travaux, remplacement du matériel volé, coûts en hausse.
Ce que le vol représente réellement
Il faut donner l'ordre de grandeur, parce qu'il est contre-intuitif. Sur les 462 écarts d'inventaire qualifiés un par un par les équipes, le vol représente 0,6 % des cas, soit trois occurrences.
Cela ne dit pas que le vol est rare sur les chantiers : il l'est assez peu, et une effraction reste une effraction. Cela dit qu'il explique très peu des écarts d'inventaire. Quand un chiffre ne tombe pas juste, l'hypothèse du vol est presque toujours la mauvaise, et elle coûte cher : chercher un coupable prend du temps et abîme la relation avec les équipes, alors que deux fois sur trois, la cause déclarée est un mauvais emplacement ou une consommation dont personne n'a saisi la sortie.
Les mesures de sécurisation ci-dessous restent utiles. Elles répondent simplement à un autre problème que celui des écarts de comptage.
Stratégies de sécurisation et de traçabilité du matériel
Plusieurs mesures limitent les vols :
- Utilisation de systèmes de traçabilité GPS pour localiser les équipements.
- Mise en place de mesures de sécurité renforcées sur les chantiers, telles que des caméras de surveillance.
- Inventaire régulier et précis du matériel pour détecter rapidement les disparitions.
| Stratégie | Avantages | Inconvénients |
|---|---|---|
| Systèmes de traçabilité GPS | Localisation précise, récupération facilitée | Coût initial élevé |
| Mesures de sécurité renforcées | Dissuasion efficace contre les vols | Coûts de maintenance |
| Inventaire régulier | Détection rapide des disparitions | Temps et ressources nécessaires |
Sur la sécurisation des chantiers et la traçabilité du matériel, lisez aussi cet article sur la sécurité chantier, les EPI et la traçabilité et ce focus sur la prévention des pertes et des vols de matériel.
Une politique de sécurisation combine en général plusieurs mesures : identification claire des équipements, zones de stockage sécurisées, procédures de sortie/retour systématiques, et parfois des trackers ou des systèmes de verrouillage pour les matériels les plus sensibles.
Ces mesures réduisent nettement les risques de vol.
Situation #7 : La désorganisation des inventaires qui fait perdre un temps précieux
Des inventaires désorganisés provoquent des retards et des coûts supplémentaires sur les chantiers. Ce sont souvent les mêmes chantiers et les mêmes équipes qui finissent par « bricoler » avec du matériel incomplet, faute de savoir de façon fiable ce qui est disponible, où et dans quel état.
Un inventaire bien organisé fait gagner du temps et réduit les coûts liés aux pertes et aux vols. Il faut donc un système de gestion des stocks fiable.
Où part réellement l'effort d'inventaire

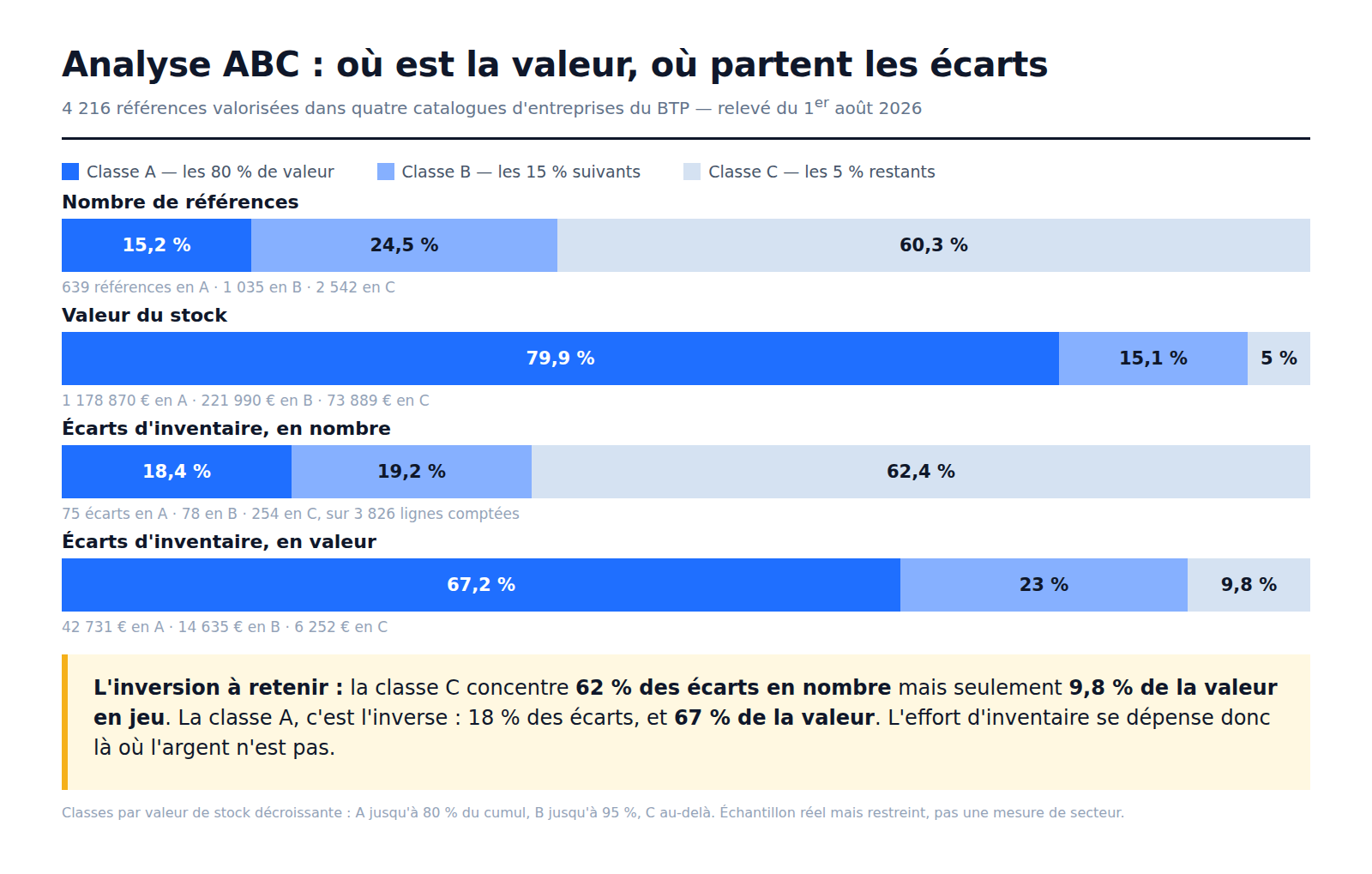

En croisant les écarts avec la valeur des références concernées, sur les quatre espaces de travail Substock de plus de 500 références valorisées (environ 4 200 références, 400 écarts), une inversion apparaît. Les articles de faible valeur concentrent 62,4 % des écarts en nombre pour 9,8 % de la valeur en jeu. Les références qui portent 80 % de la valeur du stock, elles, représentent 18,4 % des écarts et 67,2 % de la valeur en jeu.
Autrement dit : un inventaire qui traite toutes les lignes de la même façon dépense l'essentiel de son temps là où l'argent n'est pas. Et le taux d'écart de ces références chères, 9,6 %, n'est guère meilleur que celui des articles bon marché, 12,5 % : elles ne sont pas mieux tenues, seulement moins nombreuses.
Comment structurer efficacement vos inventaires de matériel
Pour structurer vos inventaires de matériel, utilisez un logiciel de gestion des stocks spécialisé et reliez ces inventaires à vos dépôts, véhicules et chantiers pour suivre les mouvements en temps réel.
Des codes-barres ou des QR codes scannés depuis le terrain gardent vos données à jour sans alourdir le travail des équipes. Les étapes clés :
- Catégoriser le matériel par type et utilisation
- Attribuer des identifiants uniques à chaque équipement
- Mettre à jour régulièrement l'inventaire
- Effectuer des audits périodiques pour vérifier l'exactitude de l'inventaire
| Étapes | Avantages | Implémentation |
|---|---|---|
| Catégorisation du matériel | Meilleure organisation | Logiciel de gestion |
| Identification unique | Suivi précis | Étiquetage |
| Mise à jour régulière | Réduction des erreurs | Formation du personnel |
Pour passer d’un inventaire subi à une gestion structurée et partagée, inspirez-vous de ce guide d’inventaire des outils BTP et de cet article sur les logiciels d’inventaire avec scanner : ils montrent comment fiabiliser vos données sans multiplier les tâches administratives.
Avec ces étapes et des outils adaptés, la gestion des inventaires s'améliore et les retards liés au matériel manquant diminuent.
Excel vs logiciel spécialisé : pourquoi votre tableur ne suffit plus
Beaucoup d'entreprises de construction gèrent leur matériel sur Excel. La gestion de matériel de chantier demande pourtant de la précision et de la réactivité. Avec peu de matériel et une seule équipe, un tableur bien tenu peut suffire. Dès que les chantiers se multiplient, que les références augmentent ou que plusieurs personnes travaillent dans le fichier, les limites apparaissent vite.
Les limites d'Excel pour la gestion de matériel de chantier
Excel a des limites pour gérer le matériel de chantier :
- Difficulté à tenir à jour l'état et l'affectation du matériel
- Risque d'erreurs humaines lors de la saisie des données
- Manque de fonctionnalités spécifiques pour la gestion de matériel
- Problèmes de mise à jour et de synchronisation des données
C’est pourquoi de nombreuses entreprises du BTP envisagent de passer progressivement à un logiciel dédié, souvent en important leur fichier Excel existant pour ne pas repartir de zéro.
Ces limites se paient en retards, en pertes de matériel et en surcoûts.
Les avantages d'une solution dédiée pour le suivi du matériel
Ce qu'un logiciel spécialisé apporte par rapport à Excel :
- État et détenteur de chaque matériel, mis à jour à chaque mouvement
- Automatisation des tâches administratives
- Alertes et notifications pour les inspections et les maintenances
- Rapports détaillés pour une meilleure prise de décision
Pour comparer votre tableur actuel à une solution dédiée, consultez ce comparatif Excel vs logiciel d’inventaire et notre page consacrée au logiciel d’inventaire.
Une solution dédiée peut rendre les équipes plus efficaces et réduire les coûts liés au matériel.
Comment Substock révolutionne la gestion du matériel sur les chantiers
Substock simplifie les inventaires et augmente la productivité sur les chantiers. Pour les professionnels du BTP, la gestion du matériel est un sujet de tous les jours, et Substock a été conçu pour y répondre : donner aux conducteurs de travaux, aux chefs de chantier et aux magasiniers un seul outil, simple d’utilisation, qui reflète la réalité du terrain au jour le jour.
Fonctionnalités clés pour éviter les retards liés au matériel manquant
Pour limiter les retards dus au matériel manquant, Substock propose :
- Détenteur de chaque équipement (dépôt, véhicule, chantier ou salarié), mis à jour à chaque sortie, transfert ou affectation
- Gestion des inventaires simplifiée
- Alertes automatisées pour les inspections et les maintenances
Ce que l'outil change, et ce qu'il ne change pas
Un logiciel ne fait pas revenir le matériel. Il fait deux choses : enregistrer le mouvement au moment où il a lieu, et rendre cette trace consultable depuis le chantier. Tout le reste, la baisse des recherches, des achats en double et des retards, découle de ces deux propriétés.
En contrepartie, il ne corrige rien tout seul. Un dépôt où les sorties ne sont pas saisies produira les mêmes écarts avec un logiciel qu'avec un tableur, à ceci près qu'ils seront mieux datés.
Mise en place et résultats
Substock se met en place vite et simplement.
Nous ne publions pas de comparatif « avant / après » chiffré, parce qu'un tel tableau dépend entièrement de l'état de départ : un dépôt déjà bien tenu ne gagnera pas grand-chose, un dépôt sans référentiel gagnera énormément. Les chiffres de cet article sont ceux que la base enregistre, avec leur périmètre indiqué à chaque fois.
Un suivi tenu à jour, c'est aussi moins de temps passé à chercher, des chantiers mieux préparés et des échanges avec la direction appuyés sur l’utilisation réelle du parc.
Conclusion : transformez votre gestion de matériel pour des chantiers sans retard
Les retards de chantier causés par du matériel manquant ou mal géré entament la rentabilité et la réputation des entreprises du BTP. Les sept situations décrites ici le montrent. Sur une année, quelques heures perdues chaque semaine à chercher du matériel ou à gérer des imprévus font des dizaines de jours-homme non productifs.
Éviter ces retards suppose une gestion du matériel qui tienne : planification soignée, suivi strict, affectation réfléchie des ressources. Un logiciel comme Substock peut aider à structurer cette gestion de matériel.
En anticipant et avec les bons outils, les entreprises de construction peuvent réduire les risques liés au matériel, améliorer leur productivité et tendre vers des chantiers sans retard. Sur un marché très concurrentiel, revoir sa gestion de matériel fait partie des conditions pour réussir.
Pour mesurer cet impact et savoir d’où viennent vraiment vos pertes, lisez cet article sur les pertes et vols de matériel de chantier et cette analyse sur le coût du matériel fantôme : ils montrent l’impact de ces problèmes sur vos délais et votre marge.
Pour passer à l’action, commencez par structurer vos processus de gestion des stocks et de parc matériel avec ce guide sur les processus de gestion des stocks, puis voyez comment un outil comme Substock peut vous aider à centraliser vos matériels, vos dépôts et vos chantiers sur notre page dédiée à la gestion de parc matériel BTP.
FAQ
Qu'est-ce qu'un retard de chantier et comment peut-il être causé par un problème de matériel ?
On parle de retard de chantier quand un projet prend plus de temps que prévu. En cause, le plus souvent : un problème d'approvisionnement ou de gestion du matériel.
Comment la perte ou le vol de matériel affecte-t-il les chantiers de construction ?
Perdre du matériel, ou se le faire voler, provoque beaucoup de retards : remplacer l'équipement manquant prend du temps, et le chantier tourne au ralenti en attendant.
Quels sont les risques associés à une mauvaise gestion du stock de matériel ?
Une mauvaise gestion du stock peut entraîner des ruptures de stock et des achats urgents qui coûtent plus cher.
Comment anticiper les besoins en matériel pour éviter les ruptures de stock ?
Il faut planifier, connaître les délais de livraison et gérer les stocks en anticipant les besoins.
Qu'est-ce que le "matériel fantôme" et comment affecte-t-il les budgets de construction ?
Le « matériel fantôme » est un équipement enregistré dans le système sans exister dans le dépôt. Il fausse les décisions d'achat et immobilise des ressources pour rien.
Comment optimiser l'allocation des ressources matérielles sur un chantier ?
Il faut savoir où est le matériel et quand il est disponible. Un outil de gestion aide ensuite à l'attribuer correctement.
Quels sont les avantages d'un système de suivi préventif du matériel ?
Avec un suivi préventif, le matériel est entretenu avant de casser. Les pannes imprévues, et les retards qui vont avec, deviennent plus rares.
Comment sécuriser et tracer le matériel pour éviter les vols ?
Pour protéger le matériel, on peut utiliser des technologies comme les étiquettes RFID. Des procédures de contrôle d'accès strictes aident aussi.
Pourquoi est-il important d'avoir des inventaires de matériel bien organisés ?
Des inventaires bien tenus facilitent la localisation des ressources et réduisent les risques de perte comme de vol.
Quels sont les avantages d'utiliser un logiciel spécialisé pour la gestion de matériel par rapport à Excel ?
Un logiciel spécialisé gère le matériel de façon plus précise et plus automatisée qu'Excel, avec par exemple la traçabilité et les alertes de maintenance.
Comment Substock peut-il aider à révolutionner la gestion du matériel sur les chantiers ?
Substock couvre la gestion de matériel : historique des mouvements et des affectations, planification de la maintenance et analyse des données pour mieux utiliser le matériel.
Traitez la gestion du matériel comme un processus métier à part entière, avec des outils, des routines et des responsabilités claires, et non comme une tâche annexe laissée à l’initiative de chacun.
La traçabilité du matériel au quotidien a un effet concret sur la rentabilité. Découvrez comment un outil de gestion de flotte et matériel peut transformer votre organisation.
