Vol et perte d'outillage sur chantier : 5 solutions concrètes pour arrêter l'hémorragie
Le vol outillage chantier revient sans cesse dans les entreprises du BTP : il pèse sur les marges, ralentit les chantiers et abîme la relation client. Selon la Fédération Française du Bâtiment (FFB), les vols sur chantier coûtent près d'un milliard d'euros par an à la profession. Le chiffre vient d'une enquête (OnePoll pour BauWatch, 2024), pas d'un comptage, mais il donne l'ordre de grandeur du risque. Pour un conducteur de travaux, un chef de chantier ou un gestionnaire de parc matériel, cela se traduit chaque mois en factures supplémentaires, en heures passées à courir après les outils et parfois en chantiers en retard qui grignotent la marge prévue. Une vraie gestion du matériel de chantier se retrouve donc directement dans la rentabilité.
- Impact direct : remplacement d'outillage et dépenses d'urgence
- Impact indirect : retards, perte de productivité et tensions internes
- Objectif de l'article : 5 solutions pratiques pour sécuriser votre matériel et réduire les pertes
Nous détaillons ci-dessous des mesures concrètes, de la sécurisation physique à la traçabilité numérique, avec des checklists et un cas pratique. Un simulateur d'économies, plus bas, vous aide à estimer l'impact pour votre entreprise.
Vol de matériel sur un chantier : que faire et qui est responsable ?
Quand un vol est constaté, les premières heures comptent. Voici l'ordre à suivre :
- Dresser la liste du matériel manquant avec marques, modèles, numéros de série et, si possible, factures et photos. Un suivi du matériel de chantier à jour permet de sortir cette liste sans avoir à la reconstituer de mémoire.
- Porter plainte auprès de la gendarmerie ou du commissariat (une pré-plainte en ligne permet de gagner du temps). Le récépissé sera demandé par l'assureur.
- Déclarer le sinistre à l'assureur sans attendre : en cas de vol, le Code des assurances autorise un délai de déclaration ramené à deux jours ouvrés, et beaucoup de contrats retiennent ce minimum. Vérifiez aussi ce que couvrent vos garanties vol (outillage, engins, matériel transporté).
- Sécuriser la suite du chantier : changer cadenas et codes, revoir le stockage de fin de journée et remplacer le matériel indispensable pour ne pas bloquer les équipes.
Qui est responsable ? Jusqu'à la réception des travaux, l'entreprise a en principe la garde de son chantier et supporte la perte des matériaux et du matériel qu'elle y a apportés, sauf clause contraire. Côté salariés, la jurisprudence n'engage leur responsabilité pécuniaire qu'en cas de faute lourde : hors de ce cas, pas de retenue sur salaire pour un outil disparu. D'où l'intérêt de prévenir plutôt que de chercher un coupable après coup.
Comprendre le vrai coût du vol et de la perte d'outillage
Quand un outil disparaît d'un chantier, le préjudice dépasse souvent le prix d'achat : il faut additionner coûts directs, coûts indirects et temps perdu. Chiffrer ces pertes pour votre propre entreprise (taille, organisation, nombre de chantiers ouverts, niveau d'équipement des équipes) aide à choisir les actions prioritaires et à estimer le retour sur investissement des solutions de protection et d'une meilleure gestion du matériel.
Les coûts directs : bien plus que le prix d'achat
- Remplacement du matériel (achats en urgence souvent plus coûteux)
- Franchises d'assurance et délais de traitement par la police/assureur
- Augmentation possible des primes après sinistres répétés
- Coûts administratifs : déclarations, suivi des dossiers, gestion des factures
Les coûts indirects : l'effet domino sur votre activité
- Retards de chantier entraînant pénalités et surcoûts
- Temps perdu à chercher des outils ou à réorganiser les équipes (estimé en heures/personne)
- Baisse de productivité des équipes et ralentissement de la construction
- Tensions avec les clients et dégâts sur l'image de l'entreprise
- Démotivation du personnel et turnover en hausse
À retenir : à titre d'hypothèse de calcul, si les vols et pertes d'outillage coûtent aux entreprises du BTP entre 1% et 2% de leur chiffre d'affaires annuel, une PME à 2 M€ de CA perd jusqu'à 40 000 € par an. Refaites ce calcul avec vos propres chiffres et mettez le résultat en face du coût des mesures de protection.
Cas pratique rapide : si un chantier prend une semaine de retard à cause d'un outil manquant, additionnez heures perdues x taux horaire + achat d'urgence en euros + éventuelles pénalités. Pour estimer vos gains, utilisez notre simulateur d'économies plus bas dans l'article.
Ce que trouvent réellement les inventaires : 462 écarts passés au crible
Le vol d'outillage se raconte beaucoup et se mesure peu. Les chiffres qui circulent dans la presse professionnelle viennent presque tous d'estimations d'assureurs ou d'enquêtes déclaratives, où l'on demande à un dirigeant s'il pense avoir été volé. Presque personne ne compte.
Nous avons pu compter. Entre le 11 mai et le 31 juillet 2026, 30 campagnes d'inventaire ont été menées dans huit espaces de travail Substock, pour 5 087 lignes comptées. Ces campagnes ont produit 462 écarts entre le stock théorique et le stock réel, et chacun a été qualifié par la personne qui l'a constaté, sur le terrain, au moment du comptage. Voici ce que ça donne.
Premier résultat : la plupart des écarts sont des excédents

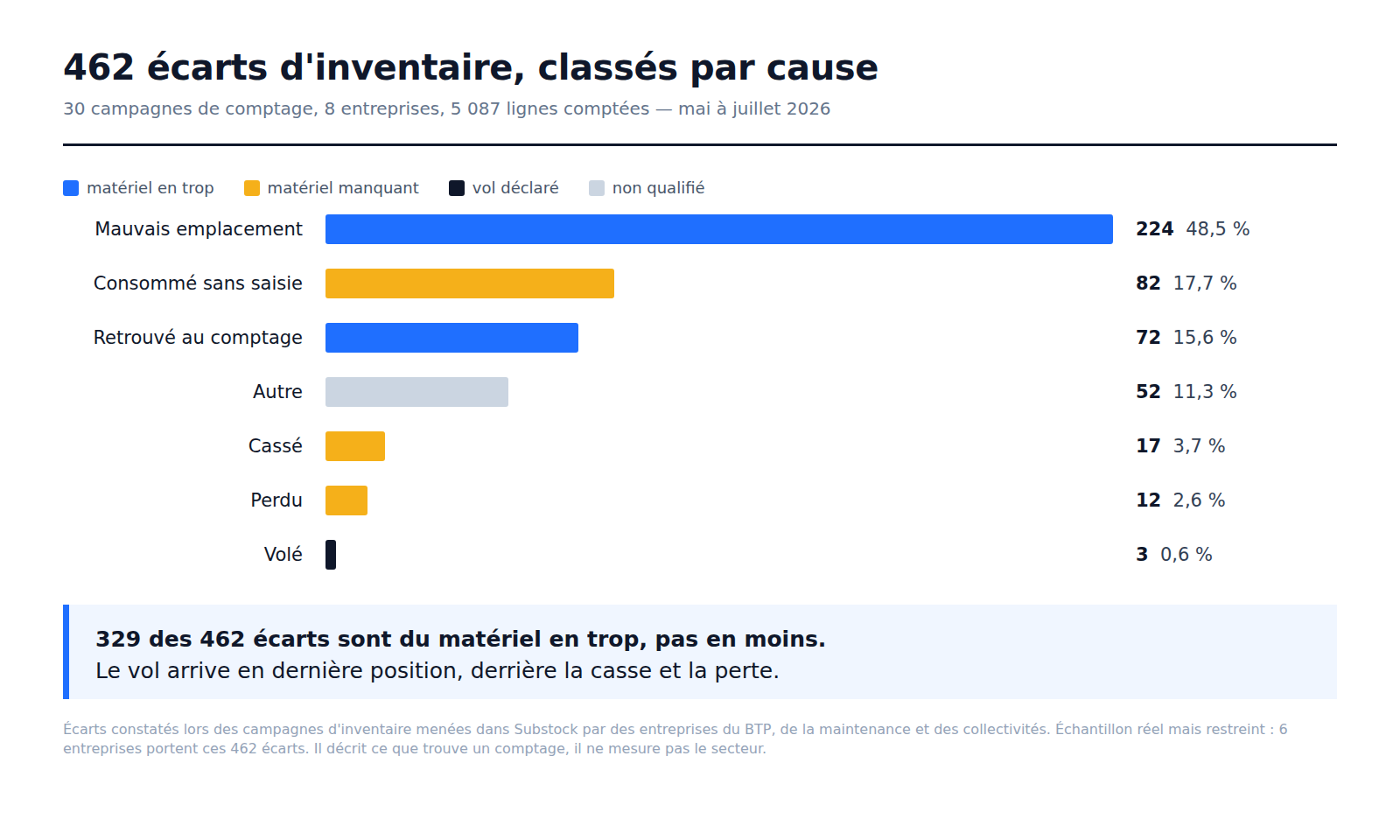

329 des 462 écarts, soit 71 %, concernent du matériel en trop. Présent physiquement, mais absent du système ou rangé ailleurs que là où il aurait dû être. Seuls 133 écarts correspondent à du matériel que le comptage n'a pas retrouvé.
Le résultat surprend, et il s'explique très simplement. Un manque se voit tout de suite : quelqu'un cherche l'outil, ne le trouve pas, le signale, on en rachète un. Un excédent ne dérange personne. Il s'accumule en silence jusqu'au jour où on compte.
Deuxième résultat : sur ce qui manque vraiment, le vol pèse 2,3 %
Restons sur les 133 écarts négatifs, le matériel réellement introuvable. Le classement des causes déclarées :
- consommé sans que la sortie soit saisie : 82 cas, 61,7 % ;
- autre cause : 19 cas, 14,3 % ;
- cassé : 17 cas, 12,8 % ;
- perdu : 12 cas, 9,0 % ;
- volé : 3 cas, 2,3 %.
Trois vols sur 133 disparitions. La première cause, très loin devant, est un article utilisé tout à fait normalement dont personne n'a enregistré la sortie.
Ce que ces chiffres changent pour vous
Rien là-dedans ne dit que le vol n'existe pas. Quand une remorque part de nuit avec six machines dedans, la perte est réelle, immédiate, et les cinq solutions ci-dessous s'y attaquent frontalement. Mais si votre parc fond doucement sans qu'aucun épisode spectaculaire ne l'explique, le coupable statistique n'est pas un cambrioleur.
Concrètement, ça réordonne les priorités :
- Rendre la saisie d'une sortie plus rapide que l'oubli, avant de renforcer les serrures. Dans les 462 écarts relevés, le vol déclaré ne compte que pour 3 cas.

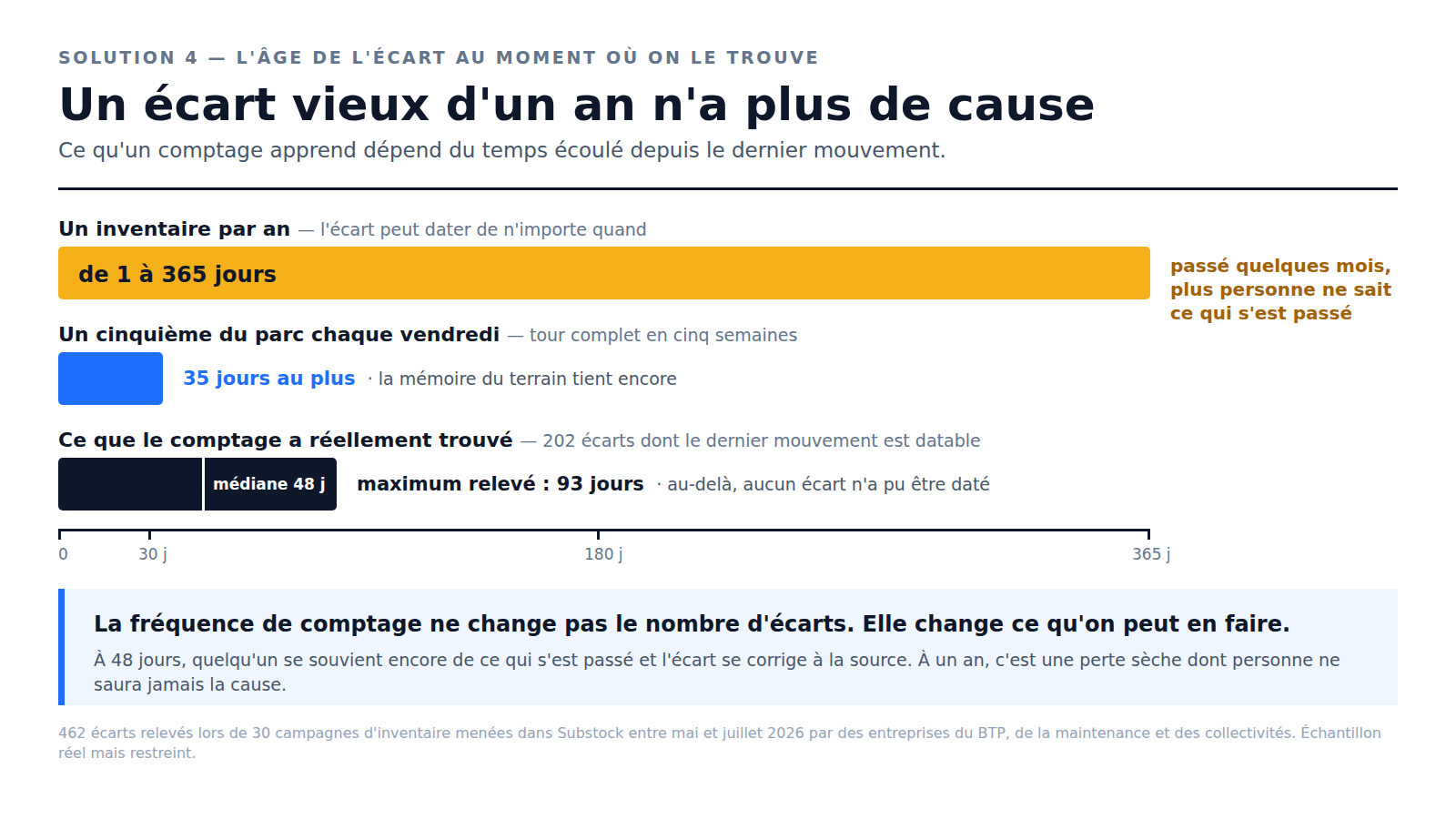

- Compter plusieurs fois par an plutôt qu'une seule. Sur les 202 écarts dont le dernier mouvement de l'article est datable, la médiane entre ce mouvement et le constat est de 48 jours, avec un maximum de 93. À 48 jours, quelqu'un se souvient encore de ce qui s'est passé. À un an, l'écart est une perte sèche dont personne ne saura jamais la cause.
- Identifier physiquement le matériel qui mérite d'être suivi à l'unité, plutôt que de tout étiqueter. Quand une unité porte un numéro et qu'on connaît son détenteur, on sait chez qui chercher.
Autrement dit, les serrures protègent contre les 2,3 %. La traçabilité s'attaque à la première cause, les 61,7 % de sorties non saisies.
Périmètre : campagnes d'inventaire menées entre le 11 mai et le 31 juillet 2026 dans des espaces de travail Substock du BTP, de la maintenance et des collectivités. Six de ces espaces portent les 462 écarts ; l'échantillon est réel mais restreint. Ces chiffres décrivent ce que trouve un comptage outillé, ils ne mesurent pas le secteur, et une cause déclarée reste une cause déclarée : personne ne coche « volé » avec certitude.

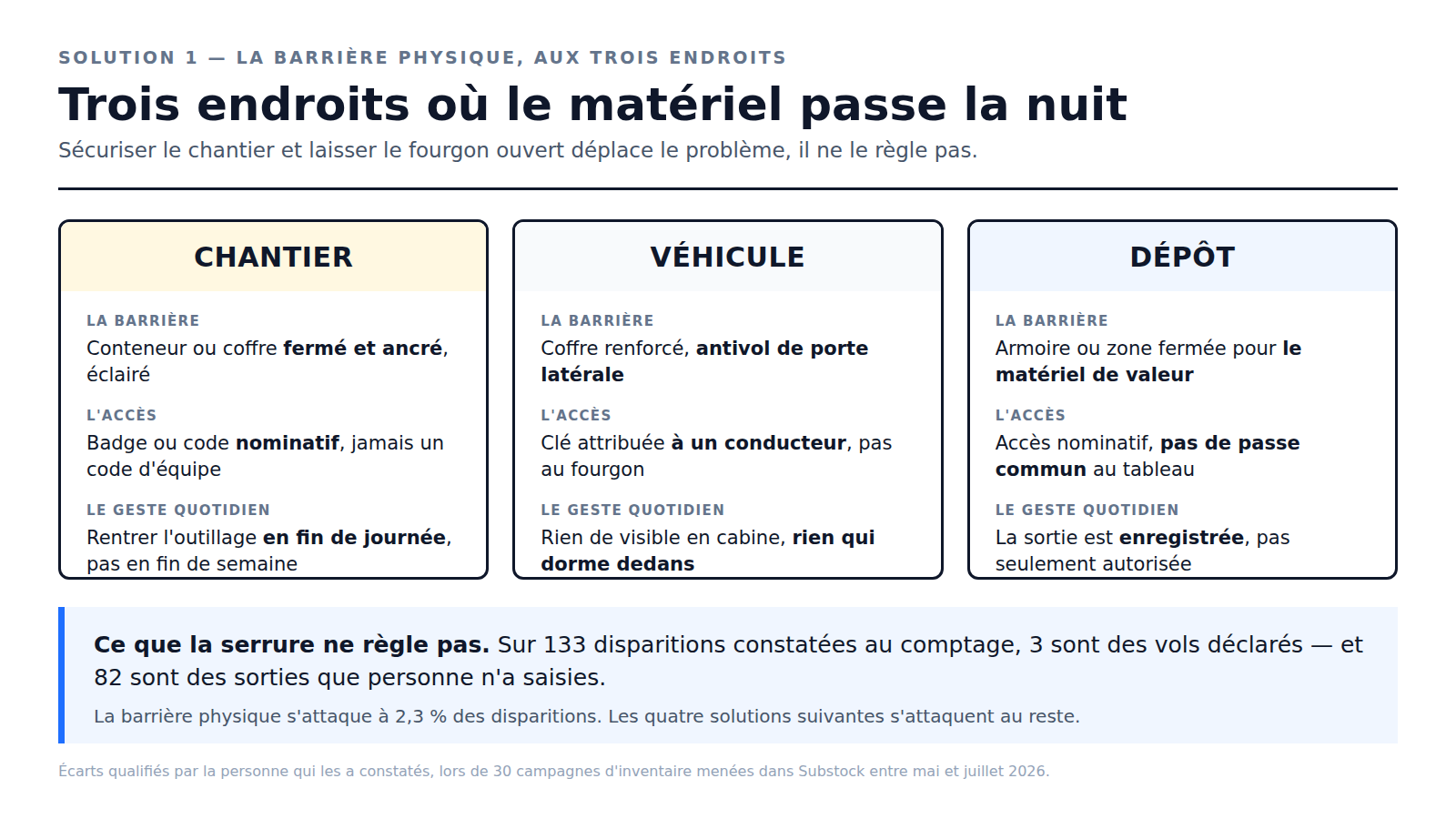

Solution 1 : Sécuriser l'accès au matériel
Première ligne de défense contre le vol et les pertes d'outillage : sécuriser physiquement l'accès au matériel, sur le chantier, au dépôt et dans les véhicules. Moins d'occasions, c'est moins de vols opportunistes. Dans beaucoup d'entreprises, passer d'un stockage « informel » à un conteneur ou une armoire sécurisée suffit déjà à faire reculer ces vols et à installer une culture de protection du matériel sur chantier. C'est aussi l'étape la plus visible pour les équipes, et souvent le point de départ d'une sécurisation plus large du parc.
Principe
Des barrières physiques (conteneurs, armoires, coffres) associées à des procédures d'accès (badges, codes), pour que seuls les salariés autorisés prennent des outils. Le but est de protéger sans ralentir le chantier.
Exemple terrain
Prenons une entreprise de 35 salariés qui installe sur chaque chantier un conteneur sécurisé avec cadenas connecté et badges personnels. Chaque soir, l'outillage y est regroupé et chaque accès enregistré. Elle peut en attendre moins de vols et de pertes d'outils, et des déclarations plus simples à la police en cas d'incident.
Mini-checklist à mettre en place (temps & coût indicatifs)
- Installer conteneurs/armoires sécurisés sur chaque chantier (coût variable selon le modèle)
- Équiper véhicules avec antivols et coffres renforcés
- Mettre en place badges ou codes personnels
- Désigner un responsable matériel sur chaque chantier (rôle clair et formation de 1–2 heures)
- Procédure de rangement quotidienne : checklist rapide en fin de journée (2–5 minutes)

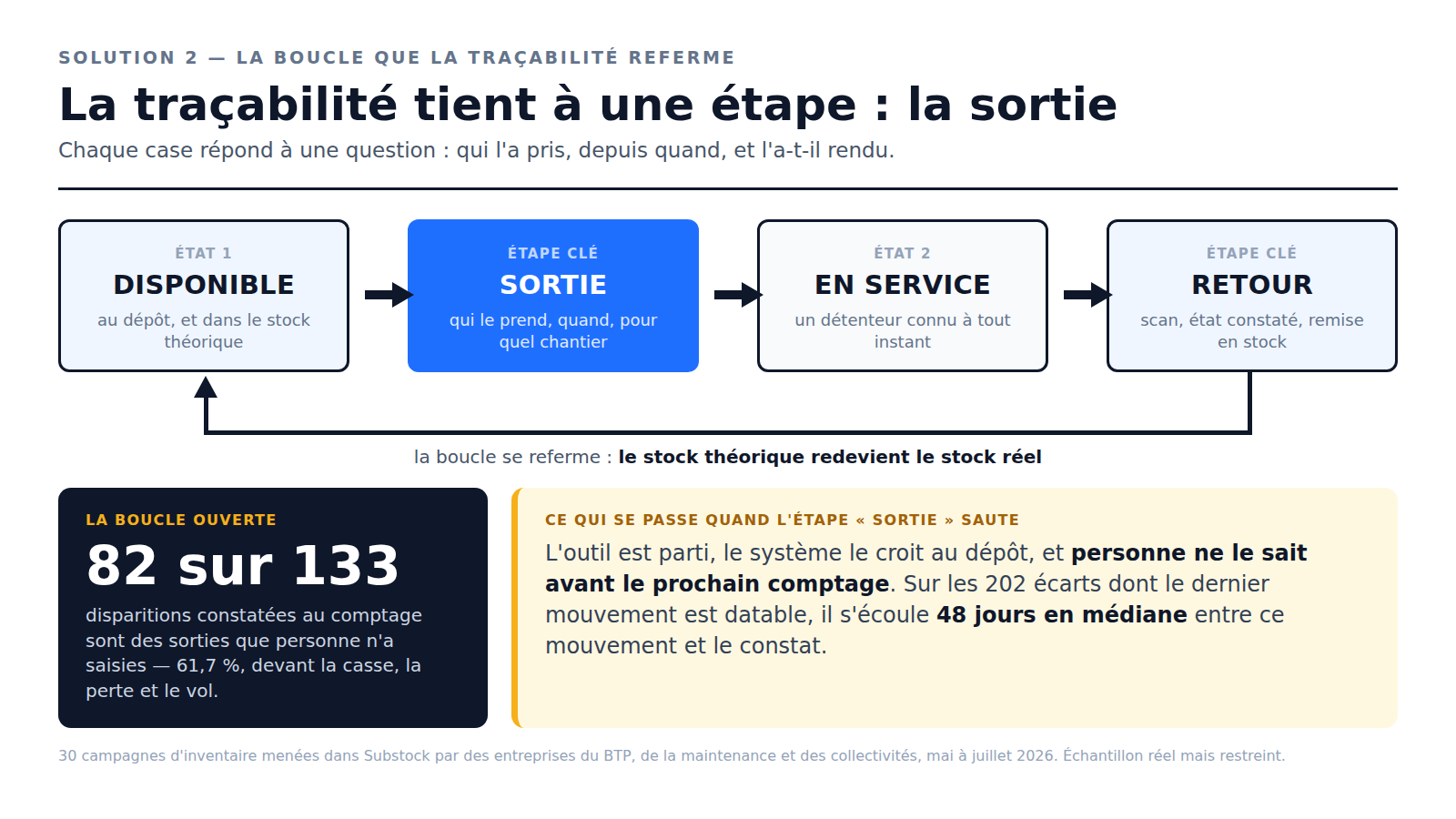

Solution 2 : Mettre en place une vraie traçabilité
Pour réduire les pertes et responsabiliser les équipes, il faut savoir qui utilise quel outil, depuis quand et où il se trouve. La traçabilité fait du parc d'outillage un actif suivi. Même simple, une traçabilité où tout le monde joue le jeu change le regard des équipes sur le parc matériel : l'outil n'est plus un consommable anonyme qu'on égare sans conséquence, mais un bien partagé dont l'emprunteur répond. Et vous voyez enfin clair dans le parc, chantier par chantier, véhicule par véhicule.
Principe
Chaque sortie et chaque retour d'outil sont enregistrés (papier ou numérique). Avec un QR code et une application mobile, chaque pointage se fait d'un scan et l'historique reste consultable à tout moment.
Exemple terrain
Imaginons une entreprise qui combine fiches de prêt signées et registre numérique. Elle peut en attendre moins de pertes et moins de temps passé à chercher les outils, grâce à la responsabilisation des équipes autant qu'à la visibilité sur le parc.
Mini-checklist à mettre en place
- Créer un registre des prêts d'outils (papier de transition ou numérique)
- Imposer une signature (physique ou digitale) à la sortie et au retour
- Définir responsabilités et sanctions en cas de non-retour
- Effectuer des pointages réguliers et audits hebdomadaires
- Utiliser un logiciel de gestion de parc matériel pour enregistrer sorties et retours d'un scan et gagner du temps
Bon à savoir : la traçabilité fait aussi gagner du temps : chercher un outil non répertorié, c'est du temps de chantier perdu.

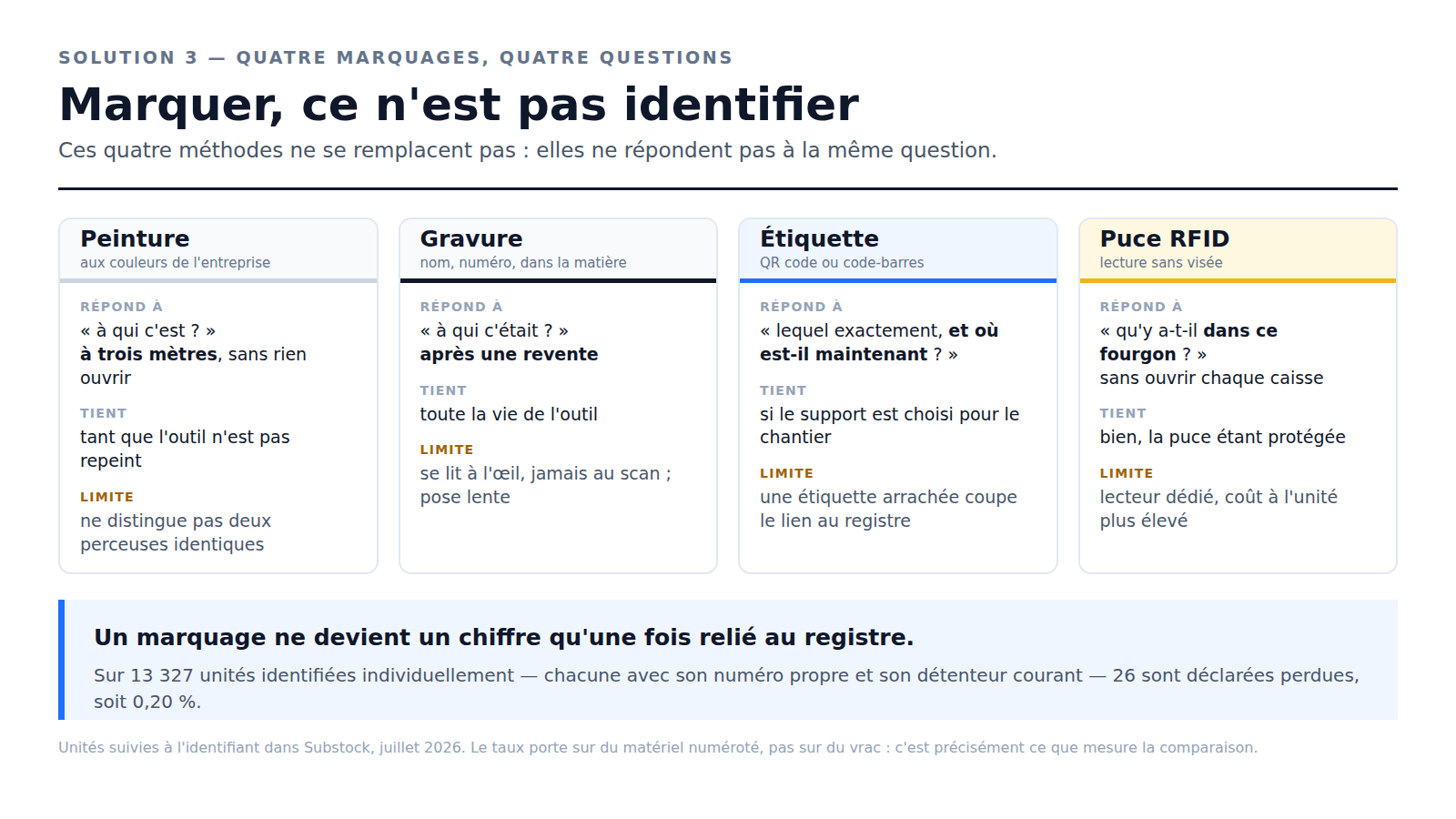

Solution 3 : Identifier clairement l'outillage
Un outillage identifié attire moins les voleurs et se retrouve plus facilement : le marquage visuel et numérique fait baisser sa valeur de revente sur le marché noir et aide à le récupérer en cas de vol. Le marquage paraît fastidieux au départ, mais c'est souvent l'une des actions les plus rentables dans la durée. Une fois les outils identifiés et référencés, achats et mouvements se suivent plus facilement, et l'entreprise garde une trace en cas de sinistre, de contrôle ou de litige avec un sous-traitant.
Principe
Marquer chaque outil durablement (gravure, étiquette, QR code, RFID) et garder photos et numéros de série dans le registre. Relié au système de traçabilité, le marquage identifie vite un outil retrouvé.
Exemple terrain
Par exemple, une entreprise peut poser des étiquettes QR codes résistantes sur tout son parc. Le marquage dissuade, aide à récupérer un outil volé et simplifie les démarches auprès de la police et des acheteurs secondaires.
Mini-checklist à mettre en place
- Marquer visiblement tous les outils aux couleurs de l'entreprise
- Préférer QR codes ou RFID pour intégration au registre numérique
- Graver le nom de l'entreprise sur les outils de valeur
- Photographier chaque matériel et stocker les photos (numéro de série + état)
- Tenir à jour un registre des numéros de série et des étiquettes
Un outil clairement identifié perd une grande partie de sa valeur sur le marché noir : il intéresse beaucoup moins les voleurs.
Solution 4 : Intégrer l'inventaire dans la routine chantier
L'inventaire ne doit pas rester une corvée annuelle. Intégré au quotidien des chantiers, il repère vite les anomalies, évite le "matériel fantôme" et réduit les pertes d'outils qui ne viennent pas forcément d'un vol. Quand l'inventaire devient un réflexe, le matériel égaré, oublié sur un chantier ou qui dort dans un fourgon ne s'accumule plus pendant des mois sans que personne le voie. Et la démarche tient quand les équipes changent ou que les chantiers s'enchaînent.
Principe
Des inventaires courts et réguliers, par zone ou par catégorie, pour garder une vue à jour du parc matériel. Le but : réduire les écarts entre ce qu'il y a sur le chantier et ce que dit le registre, sans y passer trop de temps.
Exemple terrain
Prenons une entreprise qui fait un inventaire tournant : chaque vendredi, elle vérifie 20% du parc, soit un contrôle complet en cinq semaines. Les écarts sont trouvés plus tôt et les équipements défectueux repérés plus vite, ce qui aide aussi la maintenance préventive.
Mini-checklist à mettre en place
- Établir un planning d'inventaires tournants (par catégorie, par zone ou par équipe)
- Intégrer un point "matériel" dans la réunion hebdomadaire de chantier (5 minutes)
- Former les chefs d'équipe aux bonnes pratiques d'inventaire (session courte : 1–2 heures)
- Utiliser des outils numériques pour éviter le "matériel fantôme" (scan QR/RFID pour accélérer les pointages)
- Valoriser et récompenser les équipes qui maintiennent un bon taux de retour du matériel
Attention : dans les comptages analysés plus haut, la plupart des disparitions viennent d'une sortie non saisie, pas d'un vol. Seules 3 sur 133 étaient déclarées comme des vols. Un inventaire régulier rattrape ces écarts avant qu'ils ne coûtent cher.
Solution 5 : Passer d'Excel à un logiciel spécialisé
Les tableurs Excel montrent vite leurs limites : données obsolètes, pas d'accès terrain, risque d'erreurs humaines. Un logiciel spécialisé BTP apporte traçabilité, inventaires rapides et alertes automatiques (stock minimum, échéances d'entretien), pour gagner du temps et réduire les pertes d'outils. Il doit simplifier la vie des équipes : un bon logiciel de gestion de parc matériel se prend en main sans formation lourde, fonctionne sur smartphone (les comptages saisis sans réseau partent au retour de la connexion) et dit à un chef de chantier quels outils sont disponibles, dans quel état et où ils sont affectés (dépôt, véhicule, chantier ou salarié), à jour à chaque sortie ou transfert. Sans cette simplicité, le terrain ne suit pas.
Principe
Choisir un logiciel conçu pour la gestion de parc matériel : historique des mouvements, scan des QR codes et codes-barres sur mobile, tableau de bord et rappels d'entretien. Ces fonctions réduisent les écarts d'inventaire et les achats d'urgence.
Exemple terrain
Imaginons une entreprise de 25 salariés qui remplace ses fichiers Excel par un logiciel spécialisé. Pour juger de la rentabilité, elle compare sur 6 mois ses pertes d'outillage, ses achats d'urgence et le temps passé sur les tâches administratives, avant et après.
Mini-checklist pour choisir votre solution
- Privilégier une solution spécialisée BTP (gestion chantiers, zones, catalogues d'équipements)
- Vérifier la présence d'une application mobile pour l'usage sur site
- S'assurer de la simplicité d'utilisation pour une adoption rapide par les équipes
- Contrôler les fonctionnalités : traçabilité, scan QR codes, rapports, alertes
- Tester la solution pendant une période d'essai avant de déployer
Avec Excel
- Données souvent obsolètes
- Pas d'accès terrain
- Risque d'erreurs humaines
- Pas d'alertes automatiques
- Difficile à partager
Avec un logiciel spécialisé
- Données à jour à chaque mouvement
- Accès mobile sur chantier
- Scan QR codes et automatisation
- Alertes et notifications
- Collaboration facilitée et rapportage
L'angle assurance : comment optimiser votre couverture
Un parc matériel bien tenu pèse dans la discussion avec les assureurs : indemnisations plus simples, contestations plus rares, et parfois des primes ou des franchises en baisse. Les preuves concrètes de prévention et de traçabilité deviennent un argument de négociation. Un inventaire fiable et des procédures de prévention écrites aident souvent à défendre vos intérêts lors d'un gros sinistre, surtout si plusieurs chantiers, véhicules ou équipes sont touchés, et à renégocier vos garanties lors d'un changement d'assureur ou d'une révision de contrat.
Des indemnisations plus rapides et complètes
En cas de vol, les assureurs demandent des preuves de possession (factures, photos, numéros de série) et des justificatifs de prévention. Un inventaire à jour, avec photos et historique des mouvements, fait avancer le dossier plus vite auprès de la police et de l'assureur et limite les contestations.
Des primes potentiellement réduites
Certains assureurs accordent des réductions de prime ou des franchises plus basses aux entreprises qui prouvent leurs mesures de sécurité et de protection (conteneurs sécurisés, traçabilité, procédures internes). Ces réductions varient selon les risques du chantier et la nature des outils assurés ; demandez toujours des chiffres à votre courtier.
À retenir : documentez vos mesures (inventaire, photos, numéros de série, contrats d'entretien, procédures) et présentez-les à votre assureur au renouvellement. Vous pouvez y gagner de meilleures conditions et une couverture adaptée aux risques de construction.
Pour tenir cet inventaire à jour, consultez notre page sur le logiciel d’inventaire Substock.
Cas pratique : Comment une PME peut réduire ses pertes d'outillage
La situation initiale
Ce cas est fictif : ses chiffres servent d'illustration. Prenons une PME de rénovation de 22 salariés qui perd environ 25 000 € par an en outils (vols, pertes, matériel non retourné). La gestion repose sur des cahiers et quelques fichiers Excel : pas de vue à jour du parc, pas de traçabilité, et toujours des réactions dans l'urgence. Pour une PME du BTP sans service méthodes ni direction dédiée au parc matériel, mieux vaut avancer par étapes : quelques chantiers pilotes d'abord, on mesure, puis on étend seulement ce qui marche, en documentant chaque étape pour montrer des résultats concrets à la direction et aux équipes.
Les solutions retenues
- Installation d'un conteneur sécurisé sur chaque chantier (centralisation du parc)
- Marquage de tout l'outillage avec des étiquettes QR codes et photos associées
- Mise en place d'un logiciel spécialisé avec application mobile pour les pointages
- Formation courte des chefs d'équipe à la gestion du matériel et aux nouvelles procédures
- Inventaire hebdomadaire tournant (vérification de 20% du parc chaque semaine)
Métriques et méthodologie
Mesure prévue : volumes de pertes et d'achats d'urgence à comparer sur les 6 mois avant et après le déploiement. Les coûts de mise en place comprennent les conteneurs, les étiquettes QR et l'abonnement logiciel.
Les résultats visés à 6 mois
- Moins de pertes d'outillage, à mesurer en euros par rapport aux 25 000 € perdus chaque année, coûts de mise en place déduits
- Moins de temps passé par le responsable matériel à chercher et à pointer les outils
- Moins d'achats d'urgence, donc moins de dépenses ponctuelles
- Meilleure organisation des chantiers et diminution des retards liés aux outils manquants
- Amélioration de la satisfaction et de la confiance des équipes
Pour estimer ce que cela représenterait chez vous, testez notre simulateur d'économies : gains en euros, temps gagné et retour sur investissement, selon la taille de votre parc matériel et vos tarifs horaires sur site.
FAQ
Quelle part des pertes de matériel sur chantier vient réellement du vol ?
Une part faible. Sur 462 écarts d'inventaire relevés lors de 30 campagnes de comptage menées dans Substock entre mai et juillet 2026, 3 seulement ont été qualifiés de vol, soit 0,6 %. Si l'on s'en tient aux 133 écarts négatifs (le matériel réellement introuvable), le vol pèse 2,3 %, derrière la consommation non saisie (61,7 %), la casse (12,8 %) et la perte (9,0 %). L'échantillon est réel mais restreint : six espaces de travail portent ces écarts.
Un inventaire trouve-t-il plus de matériel manquant ou de matériel en trop ?
Du matériel en trop, le plus souvent. Sur 462 écarts constatés lors de campagnes d'inventaire, 329, soit 71 %, concernent du matériel présent physiquement mais absent du système ou rangé ailleurs. Un manque se signale tout de suite, parce que quelqu'un cherche l'outil. Un excédent ne dérange personne et s'accumule jusqu'au comptage.
Quelles sont les principales causes du vol d'outillage sur chantier ?
Le vol d'outillage sur chantier vient surtout d'un manque de sécurité, d'une absence de surveillance et d'une gestion du matériel défaillante. Les chantiers isolés ou mal éclairés sont particulièrement exposés.
Comment sécuriser efficacement l'outillage sur un chantier ?
Pour sécuriser l'outillage sur un chantier, installez des systèmes de verrouillage, utilisez des containers sécurisés et mettez en place une surveillance vidéo. Sensibilisez aussi les équipes à la sécurité.
Quels sont les avantages de la traçabilité numérique pour la gestion d'outillage ?
La traçabilité numérique enregistre chaque sortie et chaque retour : vous savez qui utilise chaque outil et où il a été affecté, ce qui réduit les pertes. Elle simplifie aussi la gestion des stocks et repère vite les outils manquants.
Quel est le coût moyen du vol d'outillage pour une entreprise du BTP ?
Le coût du vol d'outillage pour une entreprise du BTP varie selon sa taille et le type de matériel utilisé. Pour le chiffrer chez vous, additionnez les coûts directs (rachat, franchise, démarches) et les coûts indirects (heures perdues, retards, pénalités).
Comment impliquer les équipes sur le terrain dans la prévention du vol d'outillage ?
Pour impliquer les équipes dans la prévention du vol d'outillage, formez-les régulièrement et fixez des protocoles clairs. Encouragez aussi la responsabilité collective et récompensez les bonnes pratiques.
Quelles technologies peuvent aider à réduire le vol d'outillage ?
Les systèmes de géolocalisation, les alarmes anti-vol et les dispositifs de verrouillage électronique peuvent aider à réduire le vol d'outillage, à condition d'être intégrés à la gestion quotidienne du matériel.
Quels sont les impacts indirects du vol d'outillage sur un chantier ?
Le vol d'outillage entraîne des retards de livraison, une baisse de productivité et des relations clients dégradées. Il peut aussi nuire à la réputation de l'entreprise.
Comment évaluer le retour sur investissement des solutions de sécurité pour l'outillage ?
Comparez le coût des solutions de sécurité pour l'outillage aux économies obtenues grâce à la baisse des pertes. Un simulateur d'économies peut aider à chiffrer ce retour sur investissement.
À lire aussi : développer un programme de sécurité de la flotte.
Conclusion : Passez à l'action dès maintenant
Le vol et la perte d'outillage ne sont pas une fatalité. Avec ces 5 solutions (sécurisation, traçabilité, identification, inventaire régulier et logiciel spécialisé), vous pouvez nettement réduire leur coût financier et opérationnel pour votre entreprise. Les entreprises qui reprennent le contrôle de leur outillage ont souvent traité le sujet comme un projet à part entière : un responsable désigné, quelques indicateurs simples, un calendrier réaliste. Menée par étapes avec le terrain, la gestion du matériel de chantier cesse d'être une source de frictions et devient un avantage concurrentiel.
- Sécuriser physiquement l'accès au matériel
- Mettre en place une vraie traçabilité
- Identifier clairement l'outillage
- Intégrer l'inventaire dans la routine chantier
- Passer d'Excel à un logiciel spécialisé
Côté gains, mesurez vos pertes et vos achats d'urgence avant et après : les économies se comptent en euros et en temps gagné sur la gestion. Voici un plan d'action en 30/60/90 jours :
- 30 jours : audit rapide du parc (liste, photos, priorisation des outils à protéger) et mise en place de règles de rangement.
- 60 jours : déploiement de mesures physiques (conteneurs, badges), marquage des outils et procédures d'inventaire tournant.
- 90 jours : test pilote d'un logiciel spécialisé sur un site, suivi des KPIs (taux de perte, achats d'urgence, heures gagnées) et négociation assurance si pertinent.
Vous ne supprimerez jamais 100% des incidents, mais une démarche systématique et outillée réduit fortement les risques et améliore la sécurité du parc matériel sur site. Pour aller plus loin, testez une solution en conditions réelles.
Prêt à sécuriser votre parc matériel ?
Substock est un logiciel de gestion de parc matériel conçu pour les entreprises du BTP : simple, mobile et axé traçabilité. Testez-le sur vos chantiers grâce à l'essai de 15 jours.
Essayer Substock pendant 15 joursSuivre son matériel de chantier sans tableur
Substock suit l'outillage et les équipements à l'unité, avec affectations, transferts et retours entre dépôt, véhicules et chantiers. Découvrez le logiciel de gestion du matériel de chantier et le suivi unitaire du matériel.
