Demandez à trois conducteurs de travaux ce que coûte leur pelle à l'heure. Le premier répondra « le gasoil », le deuxième « à peu près le prix de la location » et le troisième haussera les épaules. Aucun n'aura tort, mais aucun n'aura la bonne réponse. Sur un chantier, le carburant ne représente souvent qu'un tiers du coût réel d'un engin. Le reste — amortissement, immobilisation financière, entretien, pièces d'usure, assurance — reste invisible tant qu'on ne l'a pas posé noir sur blanc.
Résultat : des devis calés sur un coût sous-estimé, des engins qui tournent à perte sans que personne ne s'en aperçoive, et des arbitrages location/achat faits au doigt mouillé. Cet article détaille, poste par poste, comment calculer le coût horaire réel d'un engin de chantier, avec la formule, un exemple chiffré pour une pelle de 20 tonnes et les pièges qui faussent le calcul sur le terrain.
Coût horaire d'un engin de chantier : définition
Le coût horaire d'un engin est le montant que coûte réellement une machine pour chaque heure où elle est utilisée sur un chantier. Il additionne tous les coûts liés à l'engin sur une période donnée (généralement l'année), puis divise ce total par le nombre d'heures réellement productives.
Ce coût sert de prix de revient interne : c'est la base à partir de laquelle vous facturez une prestation, vous refacturez un engin d'un chantier à l'autre, ou vous comparez le coût de possession à un tarif de location. Il se distingue du prix de location (ce que facture un loueur, marge comprise) et du coût d'achat (la dépense initiale, ponctuelle).
À retenir : un coût horaire n'a de sens que par engin. Une moyenne globale « parc » cache les machines qui coûtent cher et tournent peu — précisément celles qu'il faudrait revoir.
Pourquoi calculer le coût horaire de vos engins
Ce n'est pas un exercice comptable de fin d'année. C'est un outil de décision au quotidien :
- Chiffrer juste vos devis. Intégrer le vrai coût machine dans le prix de revient évite de vendre à perte des postes gros consommateurs d'engins (terrassement, VRD, démolition).
- Arbitrer entre location et achat. Sans coût horaire de possession, impossible de savoir à partir de combien d'heures par an il devient plus rentable d'acheter que de louer.
- Refacturer entre chantiers. Quand un engin passe d'un chantier à un autre, une refacturation interne au coût horaire répartit la charge de façon équitable et rend chaque chantier lisible.
- Repérer les engins non rentables. Une machine amortie mais sous-utilisée peut coûter plus cher à l'heure qu'une machine récente qui tourne. Le coût horaire le révèle.
- Décider du renouvellement. Quand le coût horaire d'entretien d'un engin ancien dépasse celui d'un modèle neuf, l'heure du remplacement a sonné.
Les postes de coûts à intégrer
Le calcul repose sur trois familles de coûts. En oublier une, c'est fausser le résultat.
1. Les coûts fixes (coûts de possession)
Ils courent que l'engin travaille ou non. Tant qu'il est à votre parc, il vous coûte :
- Amortissement économique : la perte de valeur de la machine. On le calcule sur la base prix d'achat − valeur de revente estimée, réparti sur la durée de détention. C'est presque toujours le premier poste de coût, et le plus oublié.
- Coût du capital (immobilisation financière) : l'argent immobilisé dans l'engin ne rapporte pas ailleurs (ou coûte des intérêts s'il est financé). On l'estime sur le capital moyen engagé.
- Assurance et taxes : assurance du matériel, éventuelles taxes ou cartes grises pour les engins immatriculés.
- Contrôles réglementaires : les VGP (vérifications générales périodiques) obligatoires pour les engins de levage et de terrassement, plus les contrôles associés.
- Stockage et gardiennage : place au dépôt, sécurisation, éventuel gardiennage.
2. Les coûts variables (coûts d'utilisation)
Ils augmentent avec les heures de travail :
- Carburant (GNR) : le gazole non routier reste le poste variable n°1. Attention : depuis 2024, l'avantage fiscal sur le GNR du BTP est supprimé progressivement jusqu'en 2030, ce qui alourdit ce poste chaque année. Un coût horaire figé sur l'ancien tarif est déjà faux.
- Lubrifiants et AdBlue : huiles, graisses, additifs.
- Entretien courant et réparations : vidanges, filtres, main-d'œuvre atelier, pannes.
- Pièces d'usure : dents de godet, chenilles ou pneus, flexibles, lames. Elles s'amortissent aussi sur leur durée de vie en heures.
- Transport et mobilisation : le convoi de l'engin d'un chantier à l'autre, à intégrer si vous ne le facturez pas séparément.
3. Le coût de l'opérateur
Le salaire chargé du conducteur est souvent traité à part, sur une ligne « main-d'œuvre » du devis. Peu importe la convention retenue, l'essentiel est la cohérence : soit vous calculez un coût horaire machine seule (hors conducteur) et vous ajoutez la main-d'œuvre à côté, soit un coût horaire complet (machine + conducteur). Ne mélangez jamais les deux d'un chantier à l'autre.
La formule du coût horaire
Une fois les postes réunis, la formule est simple :
Coût horaire = (coûts fixes annuels + coûts variables annuels) ÷ heures d'utilisation réelles par an
Tout le piège se cache dans le dénominateur. Le coût horaire est extrêmement sensible au nombre d'heures réellement travaillées. Plus une machine tourne, plus les coûts fixes se diluent et plus l'heure baisse. À l'inverse, un engin qui reste au dépôt voit son coût horaire exploser, car l'amortissement et l'assurance continuent de courir dans le vide.

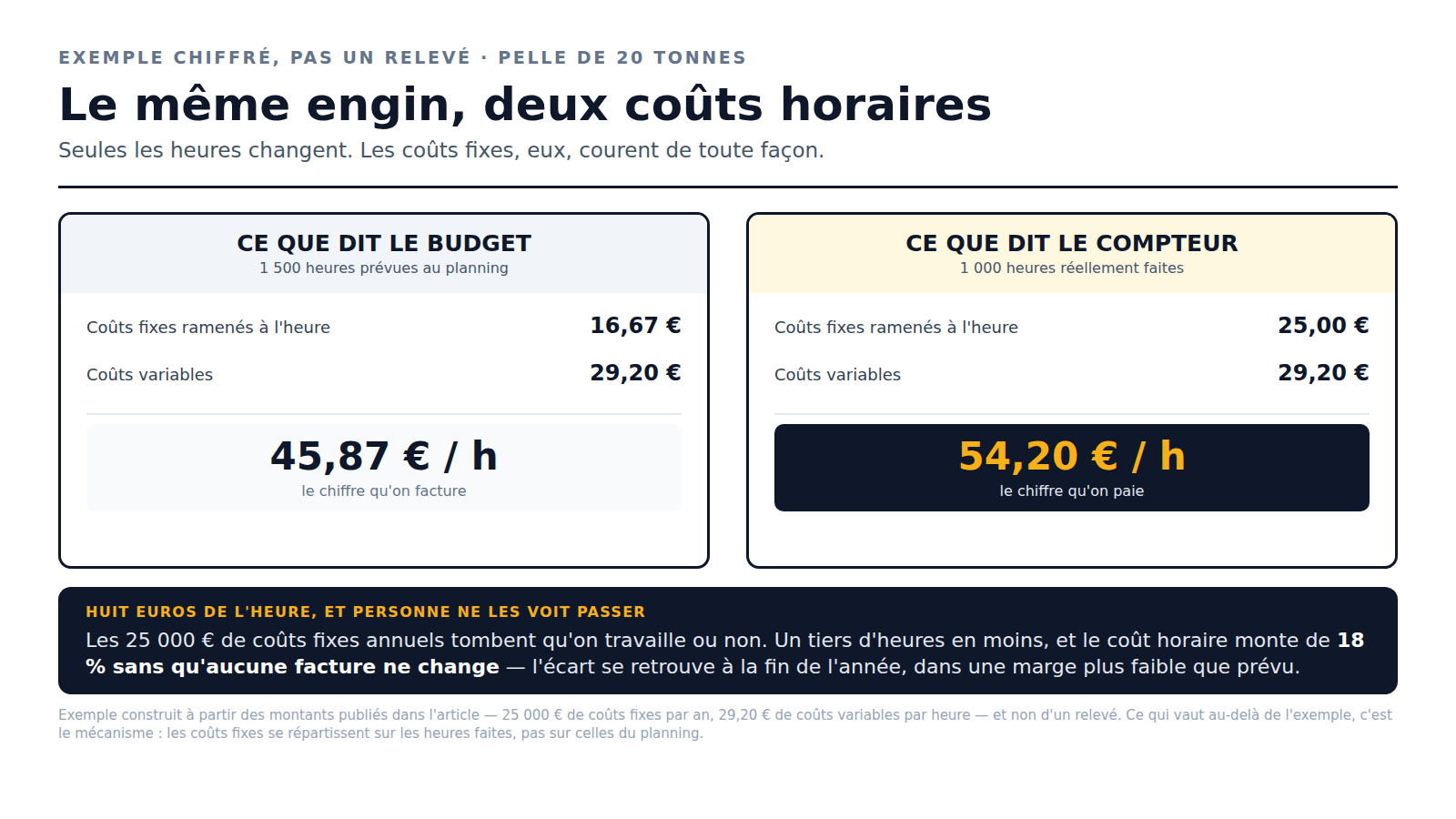

D'où une règle d'or : utilisez les heures réelles (relevé du compteur horaire de l'engin), pas les heures théoriques du planning. Un engin « prévu » 1 500 h qui n'en fait que 900 à cause des intempéries, des pannes et des temps morts n'a pas le même coût horaire — et l'écart se chiffre en dizaines d'euros de l'heure.
Exemple de calcul : une pelle de 20 tonnes
Prenons une pelle sur chenilles de 20 t, détenue 5 ans, utilisée 1 200 heures par an.
Coûts fixes annuels
| Poste | Calcul | Montant / an |
|---|---|---|
| Amortissement | (130 000 € − 40 000 €) ÷ 5 ans | 18 000 € |
| Coût du capital | Capital moyen 85 000 € × 4 % | 3 400 € |
| Assurance | — | 2 500 € |
| VGP, contrôles, gardiennage | — | 1 100 € |
| Total coûts fixes | — | 25 000 € |
Soit un coût fixe horaire de 25 000 € ÷ 1 200 h = 20,83 €/h.
Coûts variables horaires
| Poste | Calcul | Montant / h |
|---|---|---|
| Carburant (GNR) | 15 L/h × 1,30 €/L | 19,50 € |
| Lubrifiants, AdBlue | — | 1,00 € |
| Entretien et réparations | — | 6,50 € |
| Pièces d'usure | dents, chenilles, filtres | 2,20 € |
| Total coûts variables | — | 29,20 € |
Coût horaire final
20,83 € (fixe) + 29,20 € (variable) ≈ 50 €/h pour la machine seule. En ajoutant un conducteur chargé à 28 €/h, le coût horaire complet atteint ≈ 78 €/h.
Le contraste est parlant : le conducteur de travaux qui ne comptait « que le gasoil » estimait sa pelle à 19,50 €/h. Le coût réel est plus de deux fois et demie supérieur. Sur un chantier de 300 heures, l'écart représente près de 9 000 € oubliés dans le prix de revient.
L'effet du taux d'utilisation
Reprenons la même pelle, mais utilisée seulement 800 heures par an. Les coûts fixes ne bougent pas (25 000 €), mais se répartissent sur moins d'heures : 25 000 ÷ 800 = 31,25 €/h. Le coût machine passe alors à ≈ 60 €/h, soit 20 % de plus, pour exactement le même engin. C'est toute la logique du coût horaire : la rentabilité d'une machine se joue autant sur son taux d'utilisation que sur son prix d'achat.
Les erreurs qui faussent votre coût horaire
- Oublier l'amortissement. C'est l'erreur reine. Une machine « payée » continue de perdre de la valeur : ignorer ce poste divise le coût réel par deux.
- Se baser sur les heures théoriques. Le coût horaire se calcule sur les heures réelles du compteur, pas sur le planning prévisionnel.
- Négliger les immobilisations. Pannes, intempéries, attente de pièces : ces heures perdues gonflent le coût horaire des heures effectivement travaillées.
- Raisonner en moyenne de parc. Un coût horaire « moyen » masque les engins déficitaires. Calculez par machine.
- Figer les données. Prix du GNR en hausse, coûts d'entretien qui grimpent avec l'âge : un coût horaire non actualisé devient faux en quelques mois.
- Oublier le petit matériel et les pièces d'usure. Godets, marteaux hydrauliques, chenilles : ils ont leur propre coût horaire, souvent sous-estimé.
Location, achat ou coût interne : trancher avec le coût horaire
Le coût horaire de possession est l'outil de décision idéal pour l'arbitrage louer ou acheter. La logique :
- En dessous d'un certain volume d'heures par an, le coût horaire de possession dépasse le tarif de location : mieux vaut louer.
- Au-dessus de ce seuil, la machine tourne assez pour diluer ses coûts fixes : l'achat devient plus rentable.
Sur notre pelle, la location « nue » d'un engin équivalent tourne autour de 250 à 300 €/jour (hors carburant et conducteur), soit ~35 €/h. À 1 200 h/an, la possession revient à ~30 €/h hors carburant : l'achat gagne. À 800 h/an, la possession grimpe et l'écart se resserre. En dessous de ~600 h/an d'usage réel, la location redevient la meilleure option — sans compter la souplesse qu'elle offre sur les pics d'activité.
Ce raisonnement ne vaut évidemment que si vous connaissez vos heures d'utilisation réelles. C'est là que beaucoup d'entreprises trébuchent.
Fiabiliser vos données : le rôle du suivi de parc
La formule du coût horaire tient en une ligne. La difficulté n'est pas le calcul, c'est la qualité des données qui l'alimentent. Deux chiffres, en particulier, manquent presque toujours ou sont approximatifs :
- Les heures d'utilisation réelles par engin, relevées au compteur horaire, chantier par chantier.
- Le coût d'entretien réel par machine, factures et main-d'œuvre atelier consolidées, plutôt qu'une enveloppe globale « maintenance ».
Tant que ces informations vivent dans des tableurs épars, des carnets de chantier ou la mémoire du chef d'atelier, le coût horaire reste une estimation fragile. Un outil de gestion de parc matériel comme Substock centralise ces données : suivi des heures et des mouvements de chaque engin, historique de maintenance rattaché à la machine, taux d'utilisation par période. De quoi passer d'un coût horaire « au doigt mouillé » à un chiffre défendable devant un client — et actualisé automatiquement quand le prix du GNR ou la charge de maintenance évolue.
FAQ
Comment calculer le coût horaire d'un engin de chantier ?
Additionnez les coûts fixes annuels (amortissement, capital, assurance, contrôles) et les coûts variables annuels (carburant, entretien, pièces), puis divisez le total par le nombre d'heures réellement travaillées dans l'année. Ajoutez le coût du conducteur si vous voulez un coût horaire complet.
Quelle différence entre coût horaire, coût de revient et prix de location ?
Le coût horaire est votre prix de revient interne par heure d'utilisation. Le coût de revient d'un chantier additionne, lui, tous les postes (matériel, main-d'œuvre, matériaux, sous-traitance). Le prix de location est ce que facture un loueur, marge comprise — il est logiquement supérieur au coût horaire de possession d'un engin qui tourne beaucoup.
Combien d'heures par an fait un engin de chantier ?
Cela varie fortement selon l'activité, mais un engin de terrassement se situe souvent entre 800 et 1 500 heures par an. En dessous de 600 à 800 heures réelles, la question de la location plutôt que de l'achat mérite d'être posée.
Faut-il inclure le salaire du conducteur dans le coût horaire ?
Les deux méthodes existent. L'important est la cohérence : calculez soit un coût machine seule (conducteur facturé à part), soit un coût complet machine + conducteur, mais gardez la même règle sur tous vos chantiers pour pouvoir comparer.
À quelle fréquence recalculer le coût horaire ?
Au moins une fois par an, et à chaque évolution notable : hausse du GNR, changement de taux d'utilisation, engin vieillissant dont l'entretien s'alourdit. Un suivi de parc à jour permet de le réactualiser en continu plutôt qu'une fois par exercice.
Conclusion
Le coût horaire d'un engin n'est pas une donnée comptable de plus : c'est la boussole qui aligne vos devis, vos arbitrages location/achat et vos décisions de renouvellement sur la réalité économique de votre parc. La formule est simple ; ce qui fait la différence, c'est la fiabilité des heures et des coûts qui l'alimentent. Commencez par une machine, posez chaque poste, et vous verrez vite lesquels de vos engins gagnent de l'argent — et lesquels en perdent en silence.
Envie de connaître le coût horaire réel de chaque engin de votre parc, sans ressortir vos tableurs ? Demandez une démonstration de Substock : suivi des heures, historique de maintenance et taux d'utilisation par machine, réunis au même endroit.
